陜西2025新計價土方工程實戰要點(上)
造價人職場充電寶
2025-08-13
|
1281閱讀
5
贊
陜西2025新計價土方工程實戰要點解析(上)
陜西新的計價體系文件的頒布和執行是時代的產物,我們不必多想它是否與國標脫離,也不去想它存在多少潛在的問題,而是試著用理解的態度去接納,去學習,為己所用。土方工程一直以來都是成本控制的關鍵點,同時也是項目效益的錨點,更是審計環節的重點。土方工程在工程造價中占據著十分重要的地位,它不僅直接影響工程的成本、進度和質量,還為工程決策提供了關鍵依據。作為造價人,我們應盡己所能,確保土方造價的準確性和合理性。下面我將用上、下兩個課程對于房建、市政以及園林綠化中的土方工程進行解析。本節課主要和大家一起梳理房建土方工程。

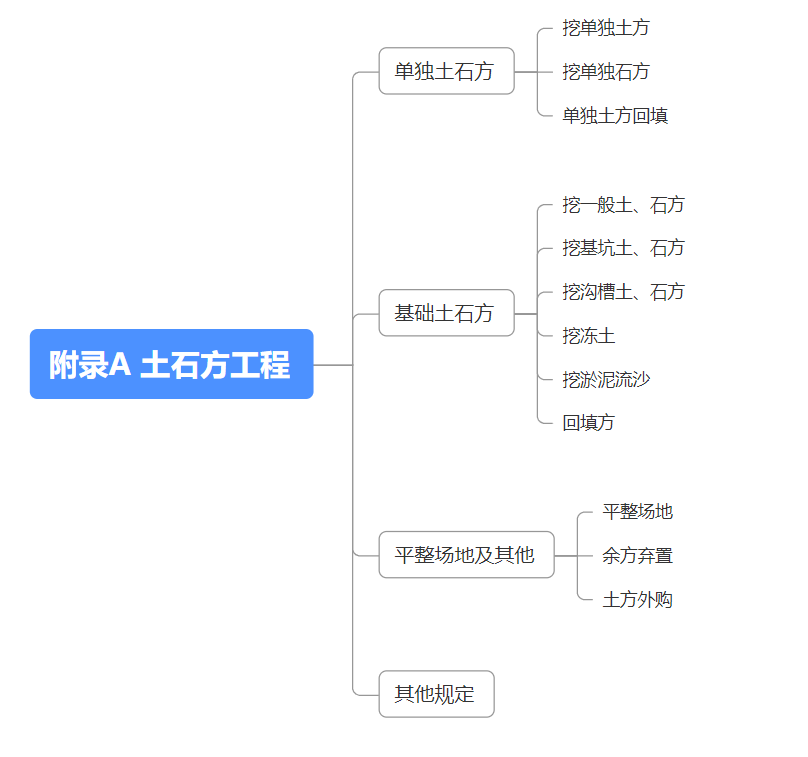

一、章節架構梳理
(一)附錄A 土石方工程計算標準章節架構

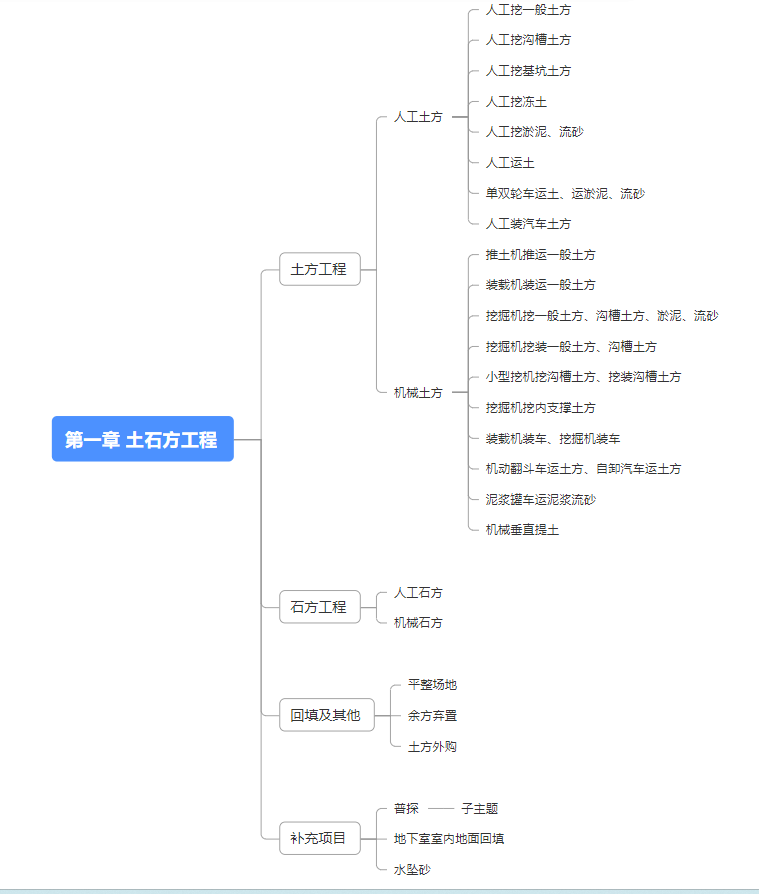

(二)第一章 土石方工程定額章節架構
二、作業思路概述

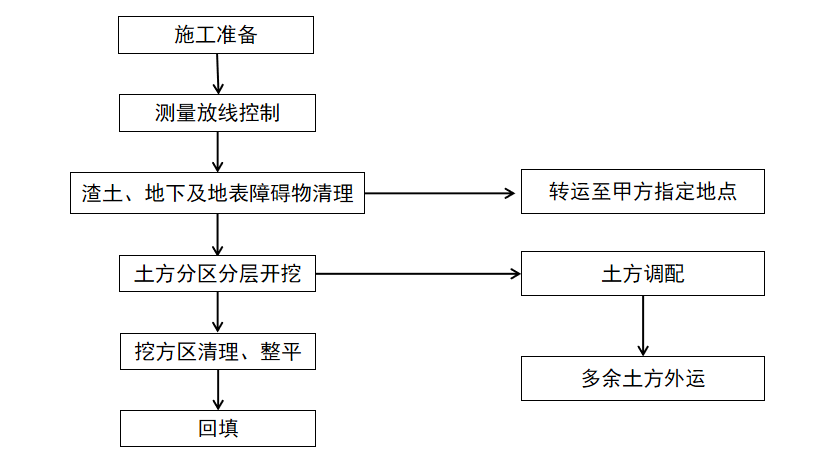

1、土方工程施工流程

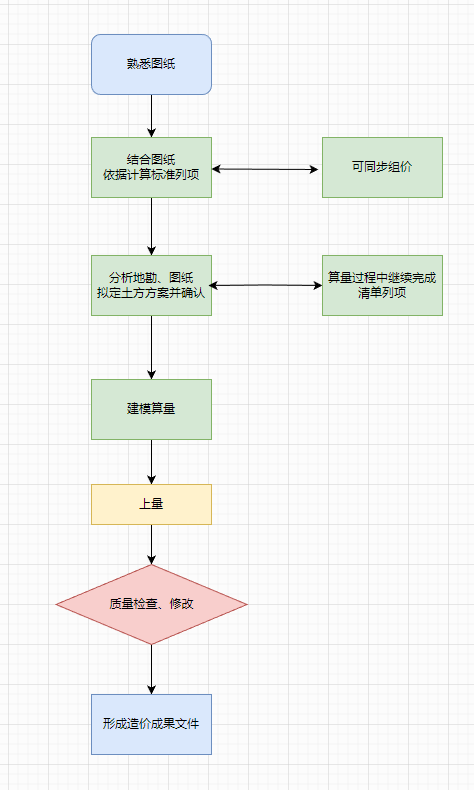

2、土方工程造價編制流程
注:上述流程圖會因個人習慣差異有所不同,需要確保的是不漏項、算對量。
三、土方工程清單編制及組價解析
(一)熟悉幾個概念
1、單獨土石方項目,是指為使施工場地達到預設標高(設計室外標高/設計室外地面做法底標高/委托人指定標高)所進行的土石方工程。
解析:即施工場地與預設標高的高差大于>±30cm時計算單獨土石方項目。
工作內容中的“障礙物清理”是指對開挖時可隨土石方一并挖除的天然障礙物的清除工作。

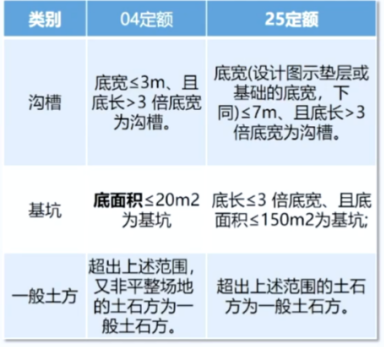

3、溝槽、基坑、一般土石方的劃分

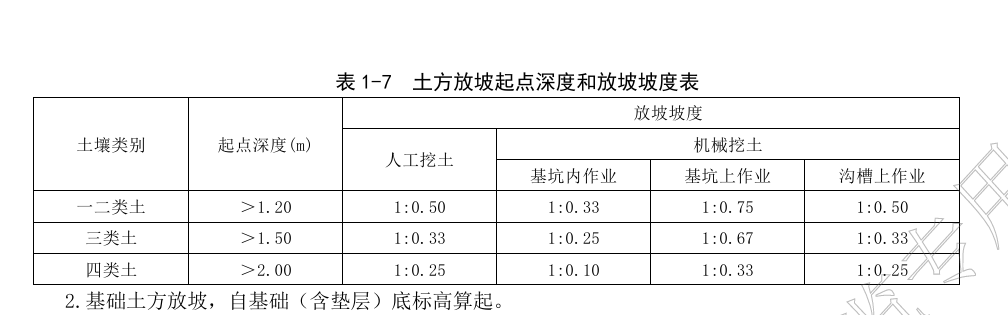

土分類表、放坡起點和放坡坡度表
解析:有施工組織設計時按施工組織設計計算;沒有時結合結構總說明和地勘報告中土的類別,根據土壤類別判斷起點深度和放坡坡度;如果圖紙未明確土壤類別,也可以按地勘報告中建議的放坡坡度計算。

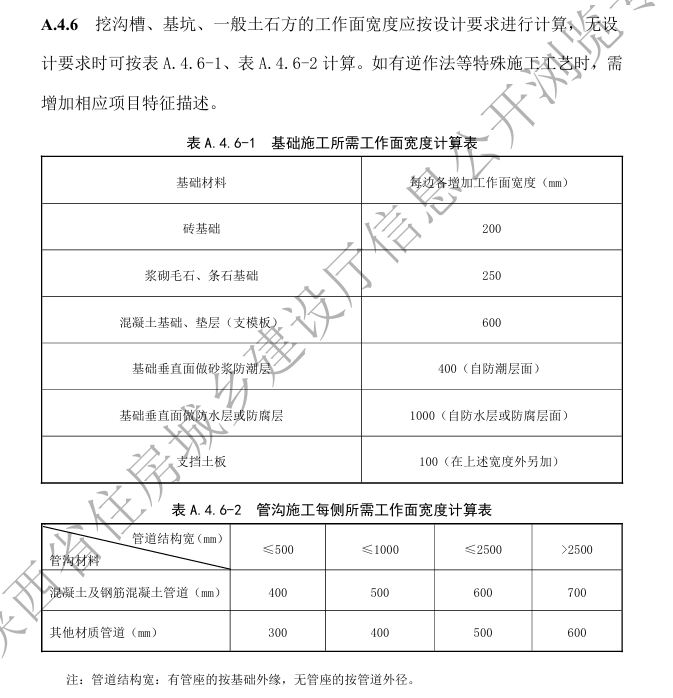

基礎施工所需工作面寬度
干土、濕土、淤泥
干土、濕土、淤泥的劃分:
干土、濕土的劃分,以地質勘測資料的地下常水位為準。地下常水 位以上為干土,以下為濕土。
地表水排出后,土壤含水率≥25%時為濕土。
含水率超過液限,土和水的混合物呈現流動狀態時為淤泥。
溫度在 0℃及以下,并夾含有冰的土壤為凍土。凍土指短時凍土和季節凍土。
解析:土方項目按干土編制。人工挖、運濕土?xí)r,相應項目人工乘以系數1.18,機械挖、運濕土?xí)r,相應項目人工、機械乘以1.15.

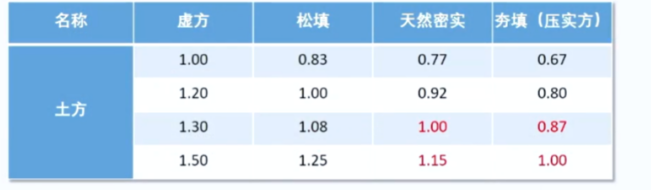

土石方體積換算系數
25定額規定專業統一,消除了04定額房建、市政土方換算不一致問題,虛方與天然密實方換算系數統一為1.15。
在強夯后的地基上挖土方,執行挖四類土相應定額。
(二)清單列項、工程量計算及組價要點解析
一)單獨土石方

挖單獨土方即原始地貌與預設標高之間的土方。通過熟悉圖紙以及與委托方溝通,可以判斷出是否需要列單獨土石方的清單項。
解析:
1、2025標準附錄中僅列出了主要內容,除另有規定和說明外,應視為包含完成該清單項目所需的必要工作。因此編制清單是工作內容可以不進行描述;
考慮到新清單剛剛執行時間比較短,對于工作內容有調整的清單,且影響造價的工作內容,建議統一描述到項目特征列;
項目特征單獨分一列,不要和項目名稱列合并;
2025清單挖土方和回填清單均包含了場內運輸,此處的倒運可以視為是挖填子目包含的5m以內的倒運;若依據圖紙及方案確定現場會發生5m以上的場內運輸,可補充清單項計取;
25計算標準中所述預設標高有三種可能,設計室外標/設計室外地面做法底標高/委托人指定標高,應在編制說明中明確作業項目預設標高采用的是哪一種。
若在編制最高投標限價和預算階段委托方未提供原始地貌資料時,一般按室外地坪為開挖起始標高,即不需要計取單獨土石方工程。
二)基礎土石方
基礎土石方項目,是指預設標高以下為實施基礎施工所進行的土石方工程。
解析:

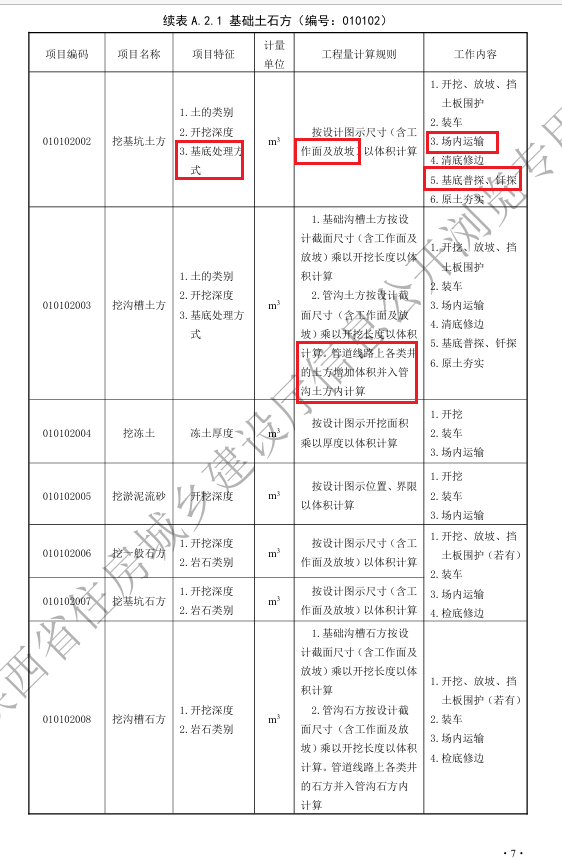

依據圖紙劃分哪些部位分別按溝槽、基坑、一般土石方計算;
清單工程量包含工作面及放坡;
挖填清單項均包含場內運輸;

基礎土石方開挖清單包含基底普探、釬探;
管道線路上各類井的土方增加體積并入管溝土方內計算;
基底釬探,以墊層(或基礎)底面積計算。 增加普探:以設計圖示尺寸要求按面積計算,無要求時按建筑物外邊線外放 3m計算。
三)平整場地及其他
解析:
平整場地系指建筑物所在施工現場厚度≤±30cm的就地挖、填及平整工作,只挖或只填項目不能 套用平整場地項目。土方大開挖時不再計算平整場地。
有設計圖示平整場地范圍的應按設計圖示地尺寸計算,無設計圖示范圍時,以建筑物(構筑物)首層建筑外邊線外放2米計算。

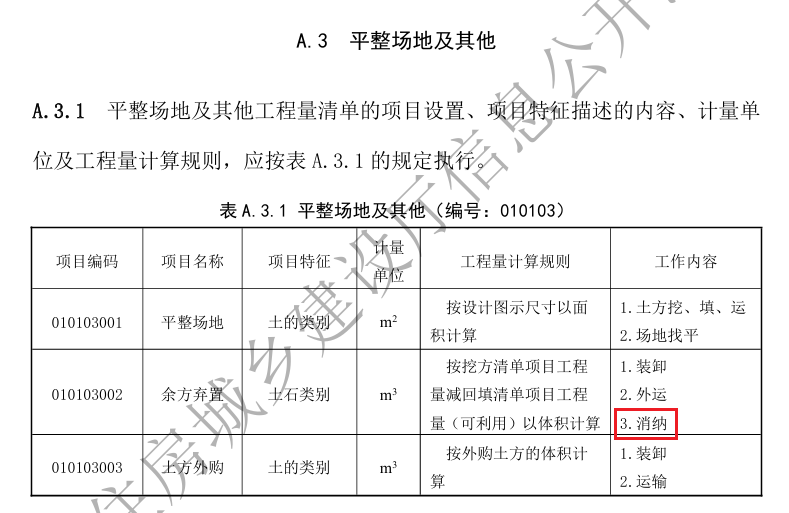

余方棄置和土方外購的工程量均為土方平衡的結果。以下為《項目土方平衡計算表》。
余方棄置工作內容中增加了消納。
四)其他說明
1、關于挖方的幾個注意事項
小型挖掘機,系指斗容量≤0.30m3的挖掘機,適用于基礎 (含墊層)底寬≤1.20m的溝槽土方工程、 或底面積≤20m2 的基坑土方工程。
滿堂基礎墊層底以下局部加深的槽坑,按槽坑相應規則計 算工程量,相應項目人工、機械乘以系數1.25。
挖樁間土方時,人工開挖土方定額相應項目乘以系數 1.25; 機械挖土方定額相應項目乘以系數 1.10。
樁間挖土按各類樁(抗浮錨桿)、樁承臺外邊線向外 2m范 圍內,或相鄰樁(抗浮錨桿)、樁承臺外邊線間距離≤4m范 圍內,以樁頂設計標高另加加灌長度至設計基礎墊層底標高之間的全部土方以體積計算,扣除樁體和空孔所占體積。
2、關于填方的幾個注意事項
場區(指建筑物基坑外場地范圍)回填,相應項目人工、機 械乘以系數 0.9。{場區(含地下室頂板以上)回填,按回填 實際體積計算。}
2.基礎(地下室)周邊回填灰土材料時,執行“第二章地基處 理與邊坡支護工程” 第一節地基處理相應定額,人工、機械 乘以系數 1.10。

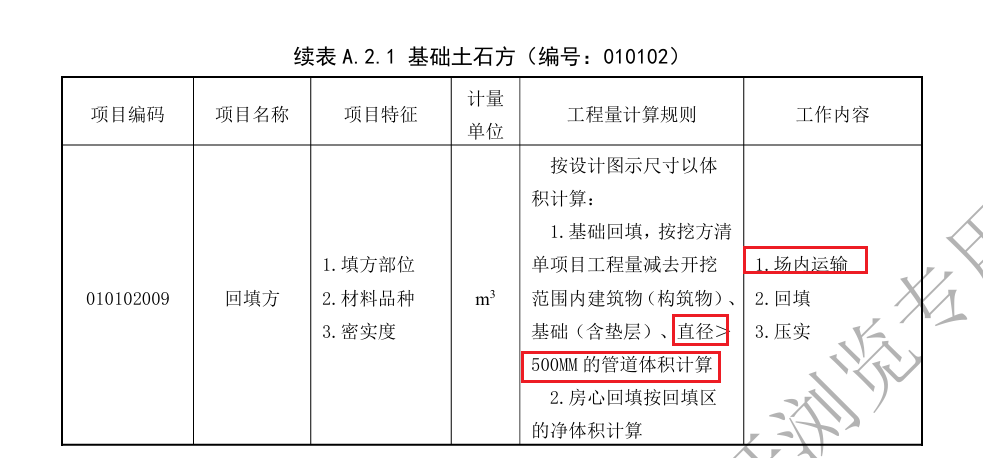

管道溝槽回填,按挖方體積減去管道基礎和直徑大于500mm的管道所占體積計算。
3、垃圾外運與土方外運
垃圾外運與土方外運清單分別列項,垃圾外運清單應計入拆除工程章節。
共28條評論
造價人職場充電寶

面對2025陜西計價體系,讓我們借勢而變、向新而行、聚眾成光!
已發表8篇文章
推薦關注換一換
頭條熱榜 換一換
- 施工過程中,承包人未及時辦理工期簽證還能順延工期嗎?
- 二次搬運:甲方以為 “順便搬”,乙方內心 “搬你個錘子”
- 深度剖析:工程抗震和圖元抗震的本質區別
- 陜西2025新計價實戰答疑集錦(二)
- 淺談《24版清單計價標準》3.5.1條關于投標報價澄清或說明規定的合法性
- 1 防雷接地系統計價及定額套用
- 2 真無語,地質勘察本是甲方義務,竟讓乙方考慮風險因素
- 3 柔性鑄鐵排水管A型、B型、W型對比分析
- 4 荒唐!聚苯板變更巖棉板,人材機成本大幅增加,甲方竟然不想給錢
- 5 一款更好用的CAD制圖軟件:支持了中文命令,以及指令智能匹配
- 6 審計別再吃啞巴虧!工程造價審計 3 個關鍵坑,90% 的人第一步就錯了
- 7 工程簽證資料這么做,不用擔心甲方拒簽
- 8 工業管道無損檢測工程量計算-文字查找快速定位
- 9 注意!職稱互認變天,一造≠中級職稱,需要“答辯評審”!
- 10 截止2025年8月11日全國各省關于執行2024清單計價和計算標準的最新消息匯總
- 11 趙本山:不是他的活,他要干。一個“竇娥冤”的定額,為何99%的施工方叫屈?
- 12 2024新清單對造價咨詢企業的影響及轉型策略
- 13 定額計價 8 步計算法,這 3 個關鍵步驟 90% 的人都做錯
- 14 “所建即所得” 人氣評選開啟!誰得模型好,您來評一評~
- 15 9月1日起,新版《建設工程工程量清單計價標準》將正式實施!
- 16 中建三局總經理調整!
- 17 秒懂閥門,圖形識別秒計量外螺紋安全閥、蝶閥
- 18 定額套用辨析:湖北2024定額中“墻身(粗料石)”與“擋土墻(粗料石)”人工費巨差探源
- 19 辟謠!2025一造考試非但不會“放水”,難度可能再升級!
- 20 新手入門:電纜選型其實沒那么難
- 21 基礎墊層變厚,甲方居然不想給費用
- 22 工程造價咨詢費如何計算?中價協35號文給出基準價
- 23 基建大潮來了,建工人有飯吃了!
- 24 工程結算送審具備哪些資料
- 25 緊急通知!2025一造成績合格名單全面取消公示!
- 26 建筑面積給不給建設施工爭執不止
- 27 屋面防水工程量計算-門窗卷邊位置扣減規則、要點
- 28 以案釋 “價”,揭開磚胎膜造價糾紛迷霧
- 29 新規落地!GB 55031-2022下腳手架計量!
- 30 新品發布 | 鴻鵠CAD-更懂工程人的國產CAD制圖軟件
- 31 鋼筋造價爭議實例深析
- 32 2025年,又一所985高校停招土木工程!
- 33 CAD快速看圖快捷鍵,讓你速度提升100%,后附記憶口訣!
- 34 弱電布線箱安裝詳解-圖形識別精準計量
- 35 讓你分文不賺還是只虧不賺?“據實結算”安全生產費為哪般?
- 36 路牙石造價爭議案例深度分析
- 37 李強總理定調經濟新動能,57萬億基建狂潮來襲!
- 38 道路工程結算審計技巧及要點
- 39 新清單中新增工程與工程變更有何不同
- 40 零報價≠免死金牌:未施工項結算遭扣減!
- 41 一文讀懂獨立費:計算方法、注意事項與實用工具全解析
- 42 注意!24新清單來襲,聚焦措施項目核心變化,造價人速看!
- 43 防雷接地系統施工做法詳解,批量測量接地母線長度
- 44 閉路監控系統之工程量清單計算-圖形識別輕松完成
- 45 定型井定額套用的隱形成本與優化路徑——基于湖北24市政定額的深度剖析
- 46 防雷接地工程量計算全解析:從識圖到計量,快速掌握要點與技巧
- 47 清單控制價編制,信息價單位如何快速換算
- 48 地下室防水方式與計量
- 49 管道溝槽分層回填工程量計算與施工指南
- 50 在24版清單新規則下如何簽一份“聰明”的工程合同
