“措施費包干起爭議?24新計價規范幫你高效解決!”
晴空萬里
2025-08-13
|
809閱讀
6
贊
措施項目費是工程建設必不可少的一部分費用。“措施項目費包干”的合同條款,有利于發包人控制項目成本,是發包人轉移風險的一種常見方式。
實踐中,由于建設項目具有復雜、周期長的特點,施工過程中難免會出現簽證、變更等不可預見的因素,所以措施項目費很難做到包干,此類合同條款經常在結算時導致發、承包雙方產生爭議。下面就與大家共同探討一個因【措施項目費包干】引發爭議的案例:
某項目經過招投標,承包人與發包人簽訂施工合同,并在合同中約定“措施項目費包干”,但沒有明確“措施費不因工程量調整而增加”。由于合同履行過程中,因發包方原因產生大量簽證變更,工程量大幅度增長,從而導致措施費用增加。承包人在結算時提出需要增加措施項目費,發包人以合同約定為由拒絕支付,雙方因此產生爭議。
具體分析
1、分析這個案例之前,我們先了解一下措施費的含義。
根據《建筑安裝工程費用項目組成》(建標 [2013] 44號),措施項目費是指為完成建設工程施工,發生于該工程施工前和施工過程中的技術、生活、安全、環境保護等方面的費用。
具體內容包括:安全文明施工費、夜間施工增加費、二次搬運費、冬雨季施工增加費、已完工程及設備保護費、工程定位復測費、特殊地區施工增加費、大型機械設備進出場及安拆費、腳手架工程費。
2、本項目的“措施項目費包干”僅對應合約范圍內的施工內容。
合同約定“措施項目費包干”的前提是施工范圍、圖紙、相關法規、行業標準等實質性內容不發生改變。本項目在合同履行過程中產生大量簽證變更,工程量也有大幅度增長,明顯不符合“措施項目費包干”的前提要求。
3、24新清單計價規范明確工程變更導致措施費變化可調整。
《建設工程工程量清單計價規范》(GB50500-2024)有如下規定:
7.4.4 由于工程變更引起的措施項目變化,應按發包人批準的承包人專為工程變更擬定的施工方案或?qū)嶋H發生內容,計算其因工程變更而需要增加投入的施工管理人員、增加搭設的臨時設施及其他增加的施工措施工程(工作)量;工程變更引起合同工期變化的,應依據發包人批準的工期延長或縮短的時間按本標準第8.9.4條的規定計算調整,作為標準第8.9節規定計算變更工程價格的依據。
8.9.4 工程變更或發包人責任事件引起合同工期實質性延長或縮短的,發承包雙方可按下列計算合同工期影響的措施項目調增(減)價格:
措施項目調增(減)價格=延長(縮短)工期×措施項目中期運行費用/合同工期
4、綜上,本案例中發承包雙方關于“措施項目費包干”的爭議,應該據實調整。(注:以上僅代表筆者個人觀點,若有不同意見,還望指正)
總結

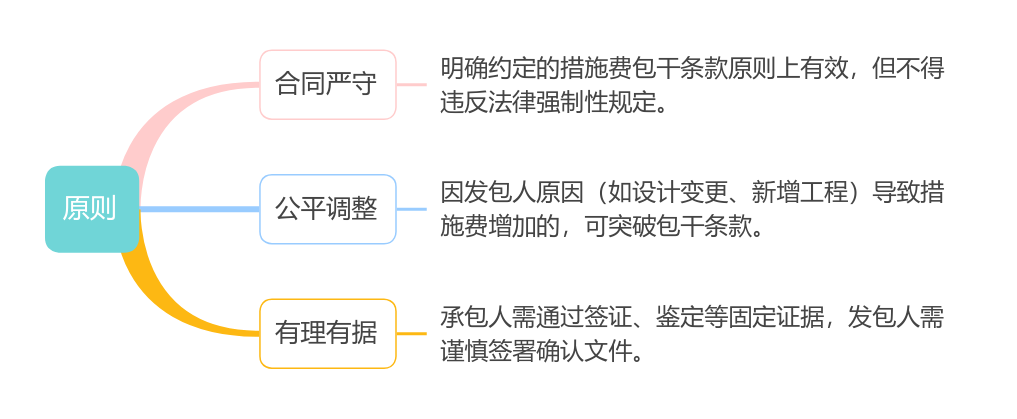

實踐中,關于措施項目費的爭議層出不窮,爭議的核心在于“合同約定與客觀實際的沖突”。結算時應結合項目的實際情況,站在平衡發承包雙方權利、義務的角度,分析確定是否需要調整措施項目費。應遵循以下原則:
風險防范建議
1、發承包雙方應在招標文件和合同中明確措施費包干的范圍、例外情形及調整機制,避免因條款模糊引發爭議。
2、通過明確條款、規范流程、留存證據等方式,可有效降低爭議風險。
共28條評論
晴空萬里

工程行路人
已發表23篇文章
推薦關注換一換
頭條熱榜 換一換
- 施工過程中,承包人未及時辦理工期簽證還能順延工期嗎?
- 二次搬運:甲方以為 “順便搬”,乙方內心 “搬你個錘子”
- 深度剖析:工程抗震和圖元抗震的本質區別
- 陜西2025新計價實戰答疑集錦(二)
- 淺談《24版清單計價標準》3.5.1條關于投標報價澄清或說明規定的合法性
- 1 防雷接地系統計價及定額套用
- 2 真無語,地質勘察本是甲方義務,竟讓乙方考慮風險因素
- 3 柔性鑄鐵排水管A型、B型、W型對比分析
- 4 荒唐!聚苯板變更巖棉板,人材機成本大幅增加,甲方竟然不想給錢
- 5 一款更好用的CAD制圖軟件:支持了中文命令,以及指令智能匹配
- 6 審計別再吃啞巴虧!工程造價審計 3 個關鍵坑,90% 的人第一步就錯了
- 7 工程簽證資料這么做,不用擔心甲方拒簽
- 8 工業管道無損檢測工程量計算-文字查找快速定位
- 9 注意!職稱互認變天,一造≠中級職稱,需要“答辯評審”!
- 10 截止2025年8月11日全國各省關于執行2024清單計價和計算標準的最新消息匯總
- 11 趙本山:不是他的活,他要干。一個“竇娥冤”的定額,為何99%的施工方叫屈?
- 12 2024新清單對造價咨詢企業的影響及轉型策略
- 13 定額計價 8 步計算法,這 3 個關鍵步驟 90% 的人都做錯
- 14 “所建即所得” 人氣評選開啟!誰得模型好,您來評一評~
- 15 9月1日起,新版《建設工程工程量清單計價標準》將正式實施!
- 16 中建三局總經理調整!
- 17 秒懂閥門,圖形識別秒計量外螺紋安全閥、蝶閥
- 18 定額套用辨析:湖北2024定額中“墻身(粗料石)”與“擋土墻(粗料石)”人工費巨差探源
- 19 辟謠!2025一造考試非但不會“放水”,難度可能再升級!
- 20 新手入門:電纜選型其實沒那么難
- 21 基礎墊層變厚,甲方居然不想給費用
- 22 工程造價咨詢費如何計算?中價協35號文給出基準價
- 23 基建大潮來了,建工人有飯吃了!
- 24 工程結算送審具備哪些資料
- 25 緊急通知!2025一造成績合格名單全面取消公示!
- 26 建筑面積給不給建設施工爭執不止
- 27 屋面防水工程量計算-門窗卷邊位置扣減規則、要點
- 28 以案釋 “價”,揭開磚胎膜造價糾紛迷霧
- 29 新規落地!GB 55031-2022下腳手架計量!
- 30 新品發布 | 鴻鵠CAD-更懂工程人的國產CAD制圖軟件
- 31 鋼筋造價爭議實例深析
- 32 2025年,又一所985高校停招土木工程!
- 33 CAD快速看圖快捷鍵,讓你速度提升100%,后附記憶口訣!
- 34 弱電布線箱安裝詳解-圖形識別精準計量
- 35 讓你分文不賺還是只虧不賺?“據實結算”安全生產費為哪般?
- 36 路牙石造價爭議案例深度分析
- 37 李強總理定調經濟新動能,57萬億基建狂潮來襲!
- 38 道路工程結算審計技巧及要點
- 39 新清單中新增工程與工程變更有何不同
- 40 零報價≠免死金牌:未施工項結算遭扣減!
- 41 一文讀懂獨立費:計算方法、注意事項與實用工具全解析
- 42 注意!24新清單來襲,聚焦措施項目核心變化,造價人速看!
- 43 防雷接地系統施工做法詳解,批量測量接地母線長度
- 44 閉路監控系統之工程量清單計算-圖形識別輕松完成
- 45 定型井定額套用的隱形成本與優化路徑——基于湖北24市政定額的深度剖析
- 46 防雷接地工程量計算全解析:從識圖到計量,快速掌握要點與技巧
- 47 清單控制價編制,信息價單位如何快速換算
- 48 地下室防水方式與計量
- 49 管道溝槽分層回填工程量計算與施工指南
- 50 在24版清單新規則下如何簽一份“聰明”的工程合同
