本案例是陜西某項目試用PMSmart后做的應用總結,我們一起看一看PMSmart是如何幫項目提升經濟效益的,希望對大家的項目精細化管理有幫助:
如果還不了解PMSmart,通過視頻了解:
PMSmart 案例背景

PMSmart 混凝土損耗管理應用
混凝土損耗率=(小票量-預算量)/預算量*100%
通過PMSmart應用,對已施工部分(地下室到7層)混凝土損耗降低了10.83個百分點,減少損耗868m3。若全樓均按照已施工樓層進行施工和結算,兩棟樓預估挽回混凝土損耗3042m3。按照400元/m3,挽回的經濟損失約121萬。
說明:剩余653.9m3是于模型修改后現場依然超用量,每層約10m3,以及地下室部分可能澆筑部位和模型不對應情況。
應用過程:
通過將GTJ模型與混凝土小票臺賬導入到PMSmart系統后,發現混凝土損耗問題:

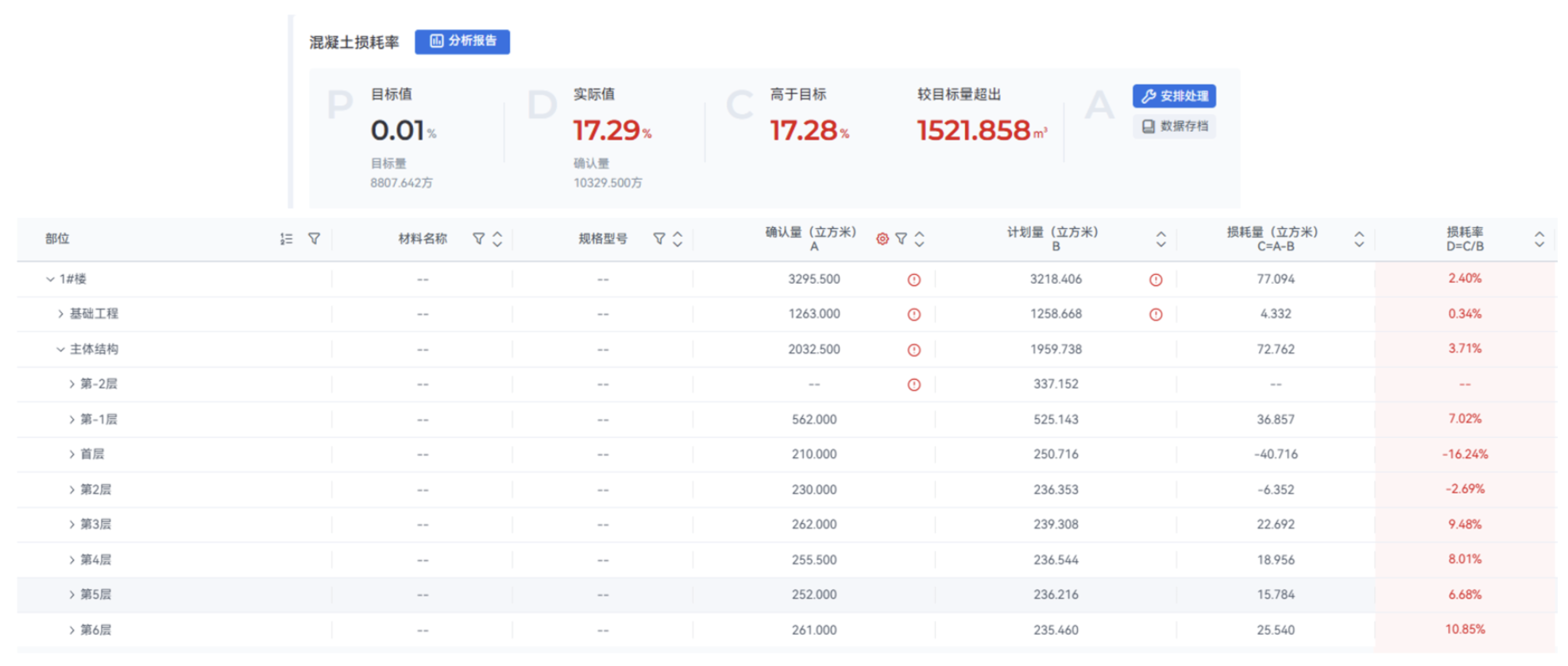

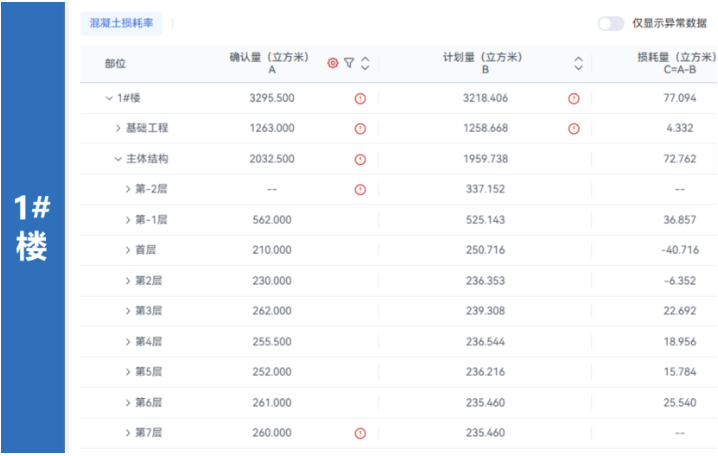

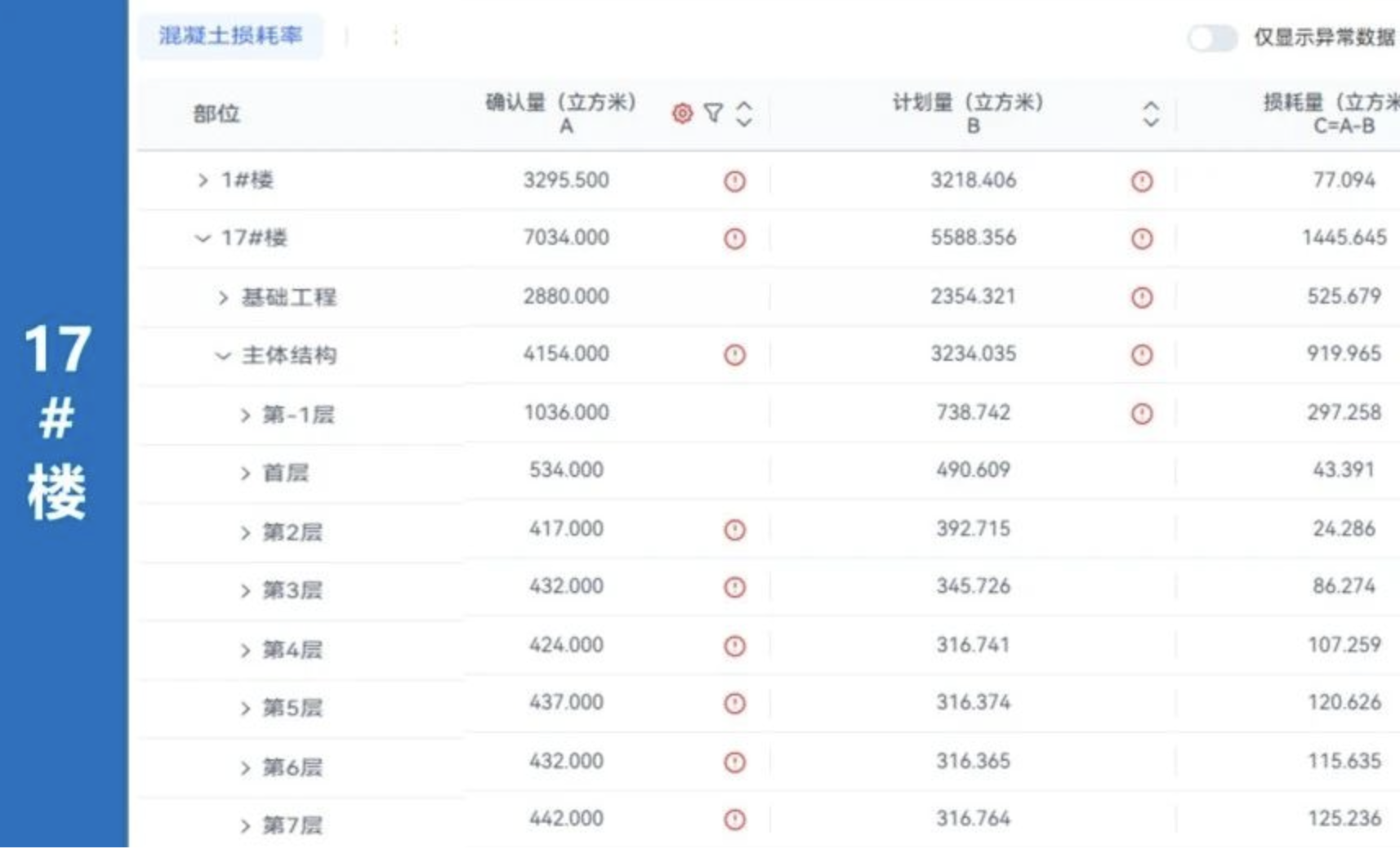

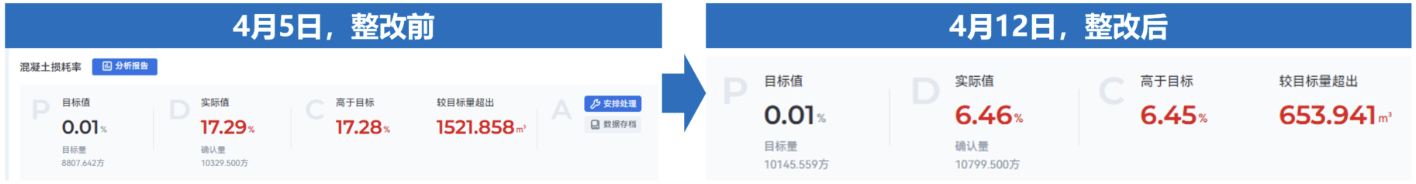

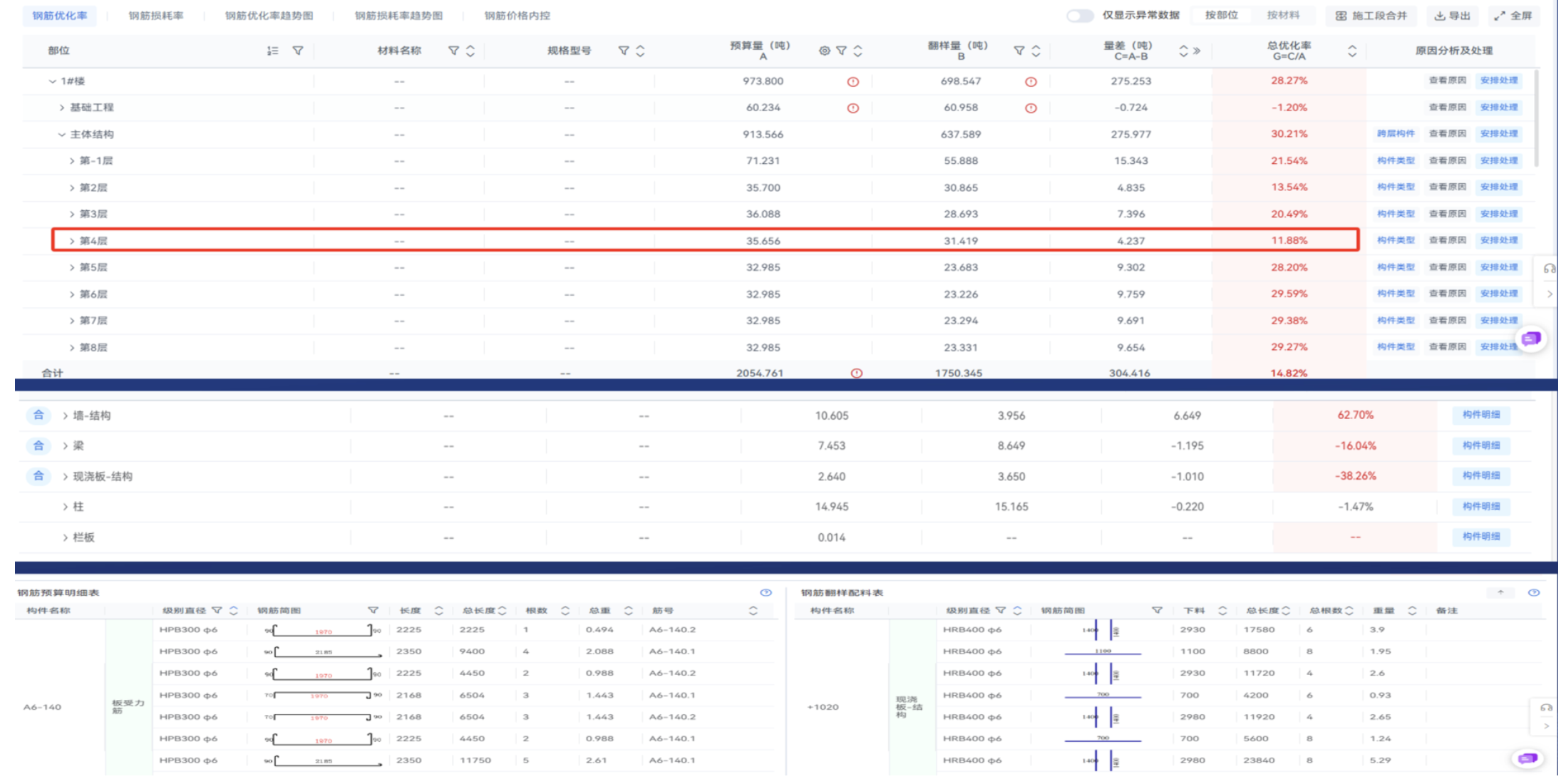

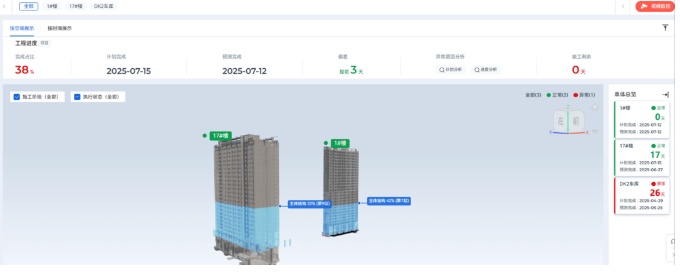

目標與實際情況對比:對于1#樓、17#樓已施工部位進行混凝土預算量與澆筑小票量對比,數據顯示小票量較預算量超出1521.8m3,超出預算量17.29%。
說明:預算量與小票臺賬的對比值,紅色代表小票大于預算,超出目標用量
原因分析:1#樓、17#樓有部分鋁模深化墻未在預算模型中繪制,導致混凝土預算量缺量,導致收入不足。
因?yàn)?#樓、17#樓地下室和車庫一起澆筑,模型中未包含車庫,同時1層、2層存在部分節點線條未施工,所以存在負偏差。以下以兩棟樓的標準層為主進行對比后,發現與實際不符,所以有可能是預算漏畫了,并不是用超了:

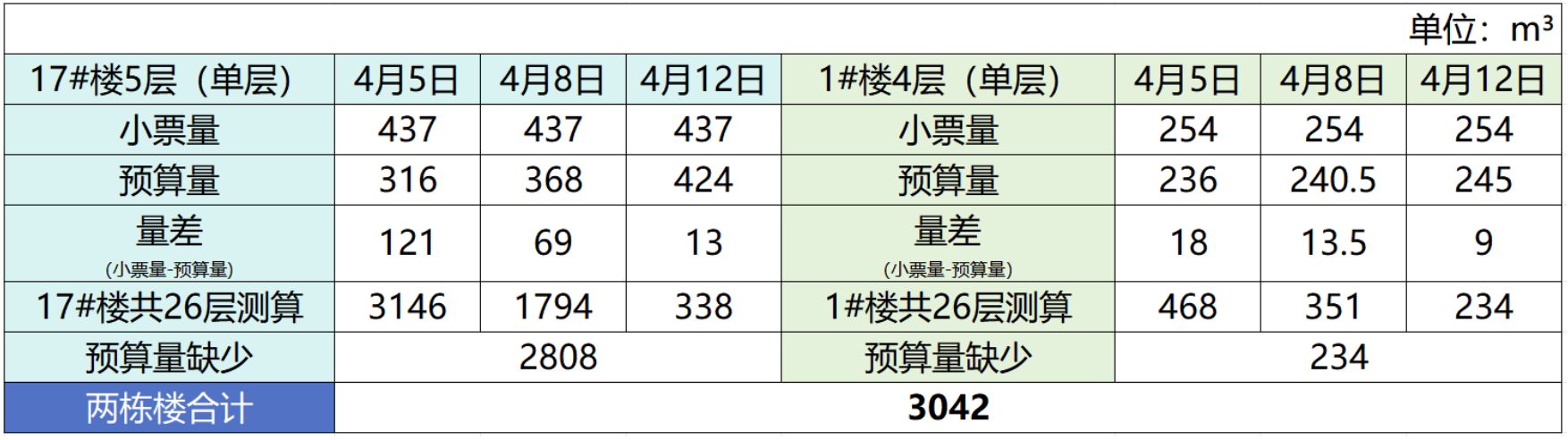

1#樓標準層每層超用約20m3(8.5%)。按此施工預計整棟樓超520m3 :
17#樓標準層每層超用約110m3(35%)。按此施工預計整棟樓(26層)會超2860m3 :
發現模型問題后,進行了兩次模型調整措施如下:
17#樓模型整改方案:
1、鋁模深化量未畫部分增加55.9m3;
2、預算模型增加了墻梁交接部位的節點C50增加6.6m3;
3、增加梯梁梯柱;
4、將砌體隔墻改為混凝土墻(走道、電梯井、水暖井);
5、構造柱C25,現場澆筑為13m3 ,算入預算量。
6、下掛梁、反坎添加,增加9m3;
1#樓模型整改方案:
1、部分鋁模深化構建增加;
2、預算模型增加了墻梁交接部位的節點增加。
3、構造柱未算進來,3.2m3。預算C20,現場C40。
4、板帶BD未匯總計算(應該用板),每層量1.52m3。
整改后結果:
經過模型修改,將預算模型少算混凝土預算量的3042m3找回,但仍然存在17#平均每層13m3的多澆筑量,1#樓平均每層8.8m3的澆筑量。
主要原因及改進:
1、過磅監控不到位,改為:增加過磅抽檢
2、板澆厚5mm,改為:按照軟件給出的方量進行叫灰掐方
PMSmart 鋼筋優化管理應用
鋼筋優化率=(預算量-翻樣量)/預算量*100%

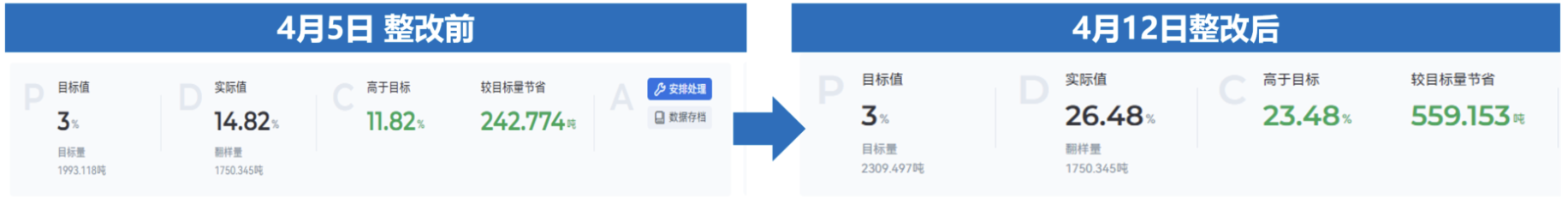

鋼筋優化提升11.66個百分點,預算量提升316t,其中1#樓建模少建量修改后增加37t,多建部分修改后減少47t;17#樓建模漏建(詳見混凝土損耗管理分析漏建模型),補充模型修改后增加306t,按照3800元/t,挽回的經濟損失116.28萬。
說明:
由于樓梯、風井、電梯井、集水坑、砌體墻深化部分手翻樣,所以料單量缺少,實際優化了應該小于現有優化率。
缺少料單影響墻柱鋼筋量,重點檢視梁板的鋼筋量。
應用過程:
通過將GTJ模型與現場鋼筋翻樣料單導入到PMSmart系統后,發現鋼筋優化問題:

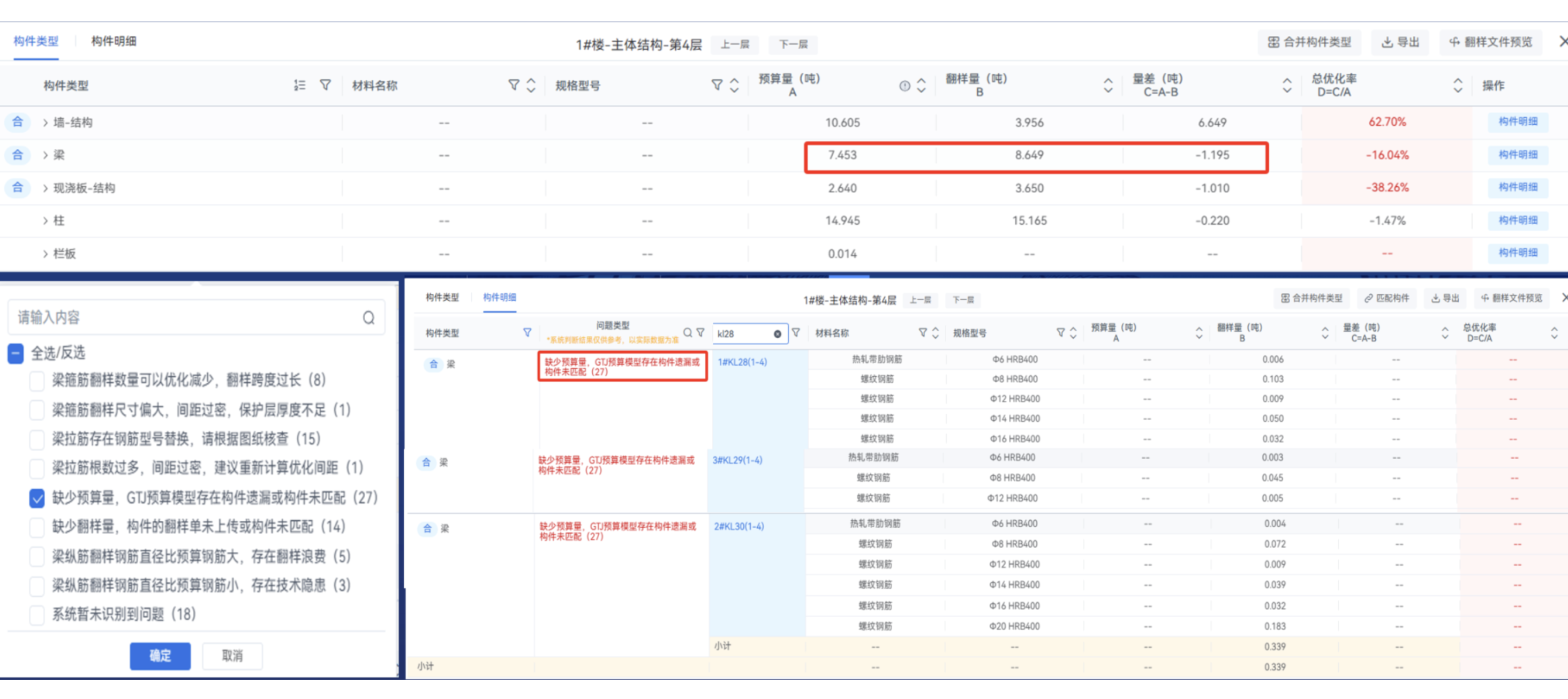

發現問題:通過PMSmart可以只觀看出標準層梁板存在負差

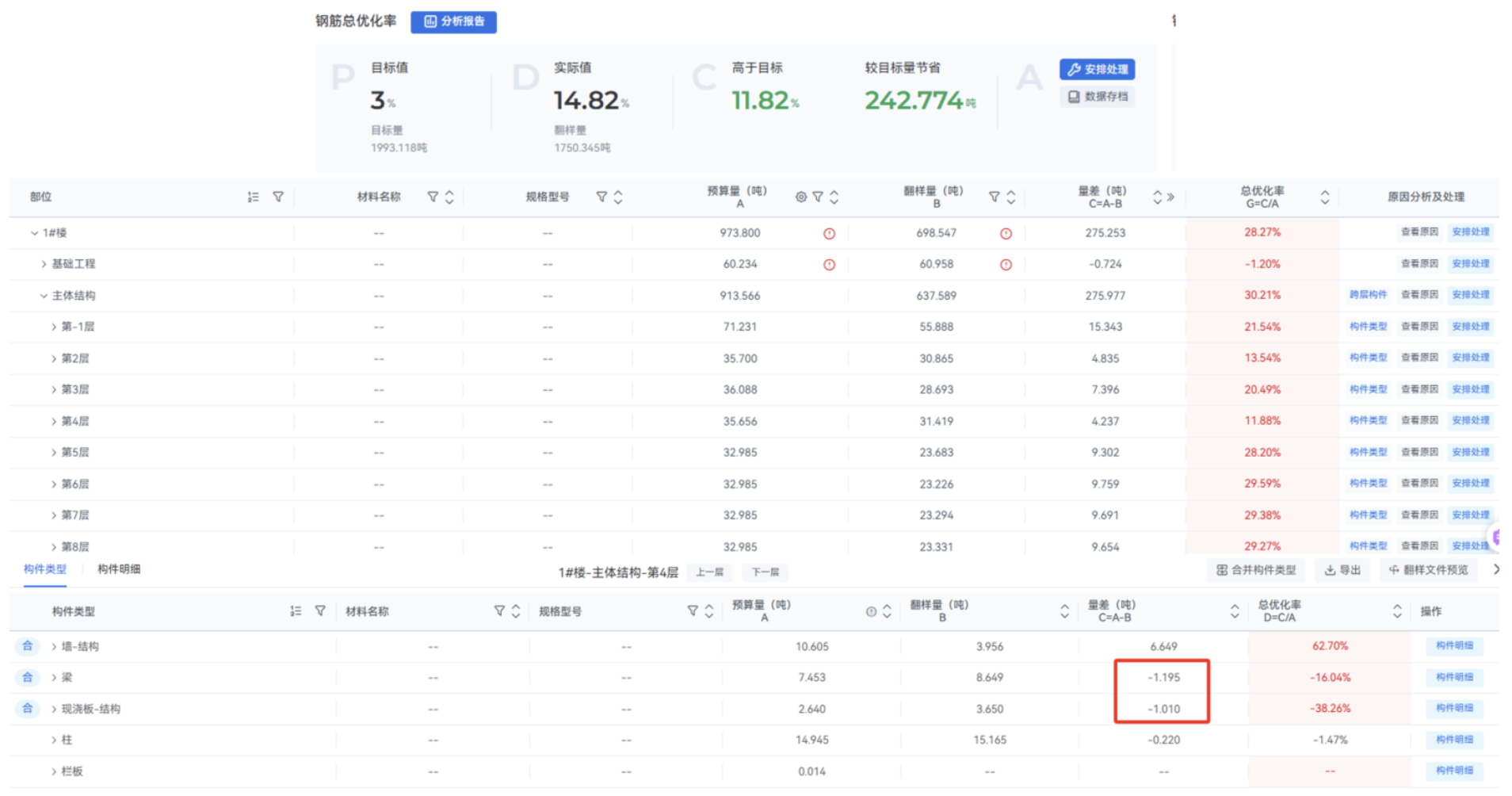

以1#樓4層為基準,對4層翻樣及預算量進行對比分析,梁、板共計翻樣量比預算量多了2.205t。
對梁分析:

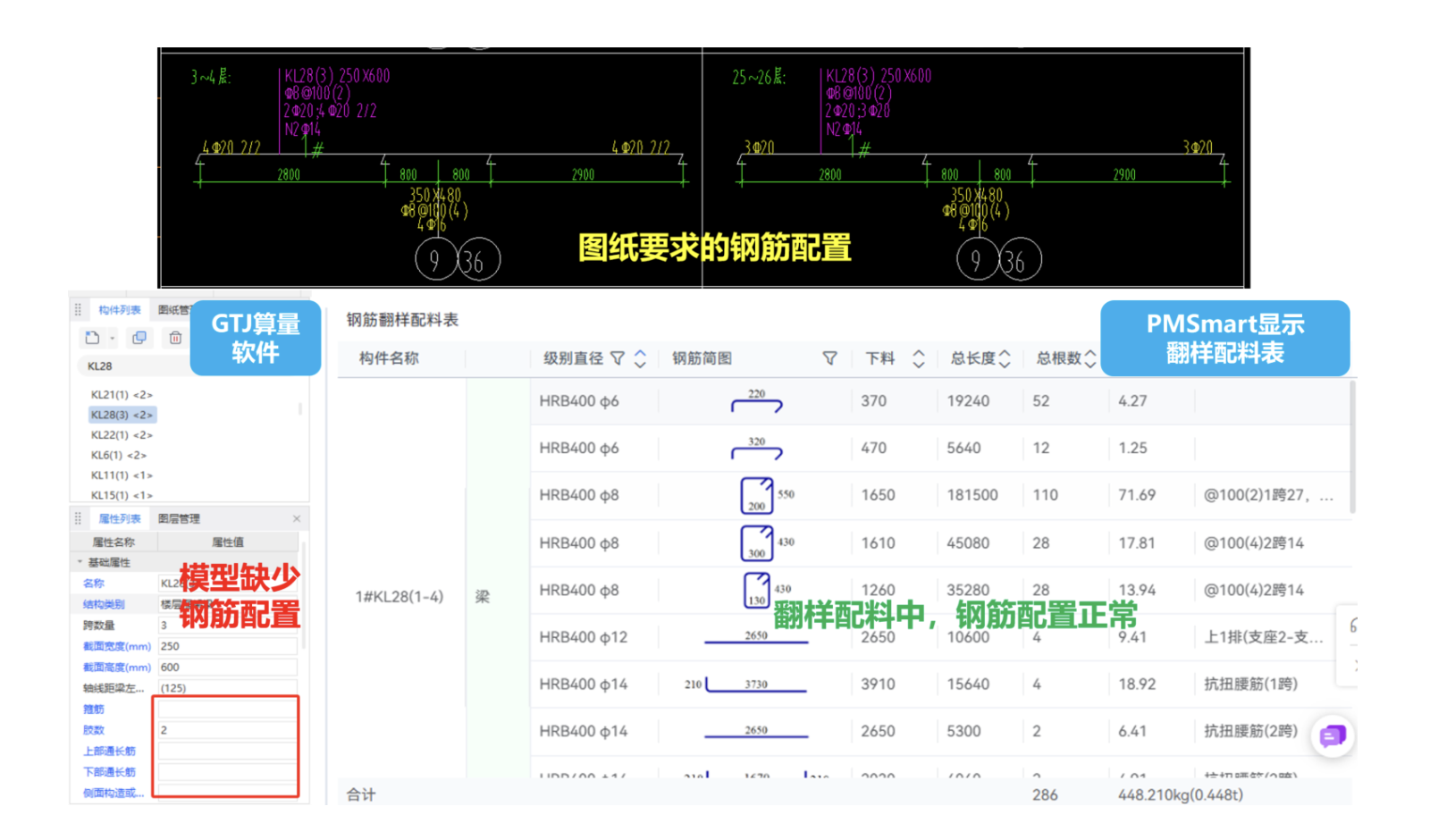

問題1:KL28、KL29、KL30預算模型中缺少鋼筋布置,每層缺少量為1.007t,2-26層共缺少25.175t。
PMSmart中直接給出問題原因:梁構件缺少預算量
對照?qǐng)D紙后發現:
問題2:預算缺少樓梯梯步及TL、PTL的繪制,TL、PTL每層少算0.418t,全樓少算約10.87t

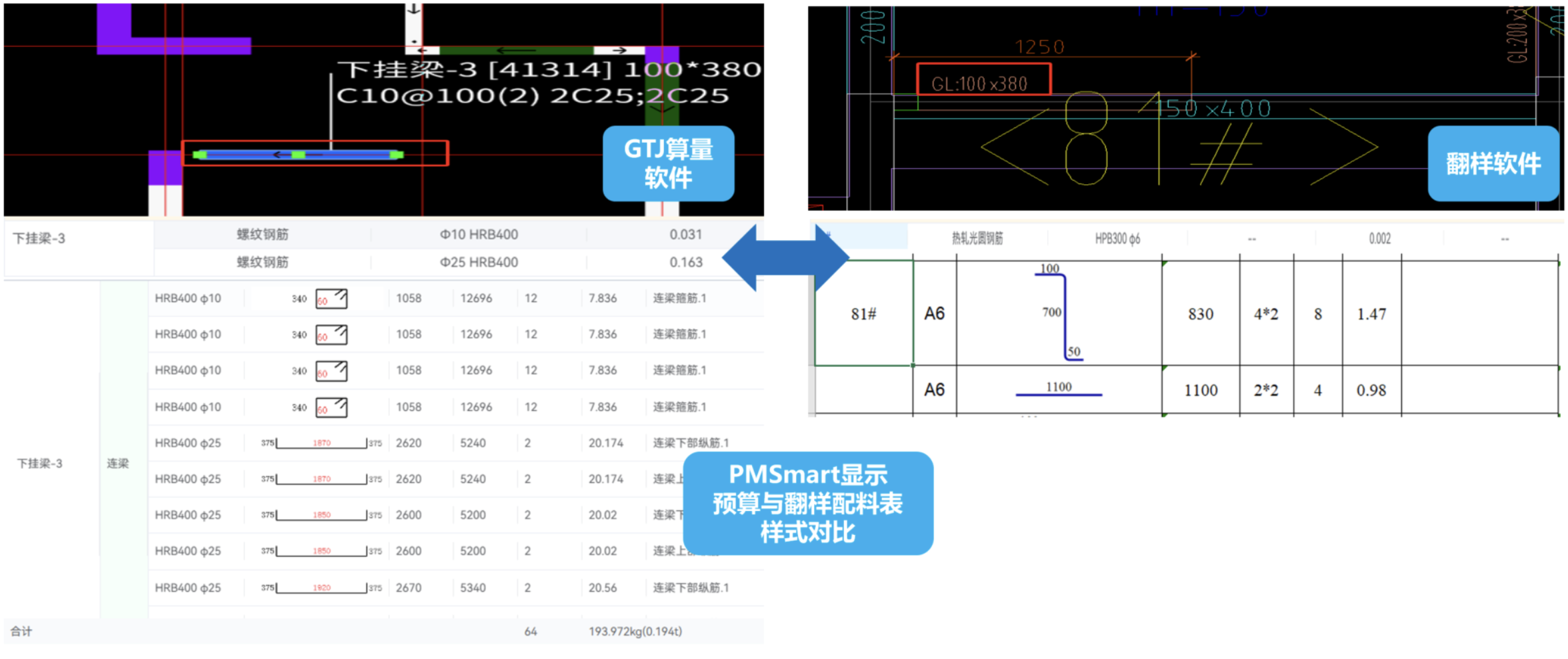

問題3:下掛梁翻樣與預算配筋不同(每層約有40處),翻樣中下掛梁配筋A(yù)6,每層重量0.095t,預算中配筋4C25,C10@100,每層重量2.014t,則每層預算比翻樣多1.919t,2-26層多出47t。
本問題說明:目前因?yàn)闆]有次部位具體的圖紙,翻樣和預算誰對,暫不可判斷,需要和項目人員溝通。
問題4:通過系統定位存在技術風險的梁(鋼筋少用),例如KL6,翻樣用的鋼筋是2層的配筋方式,鋼筋用小,雖然鋼筋結余0.325t,但是可能存在技術風險。本層同類型的梁還有KL25/KL26/KL12。

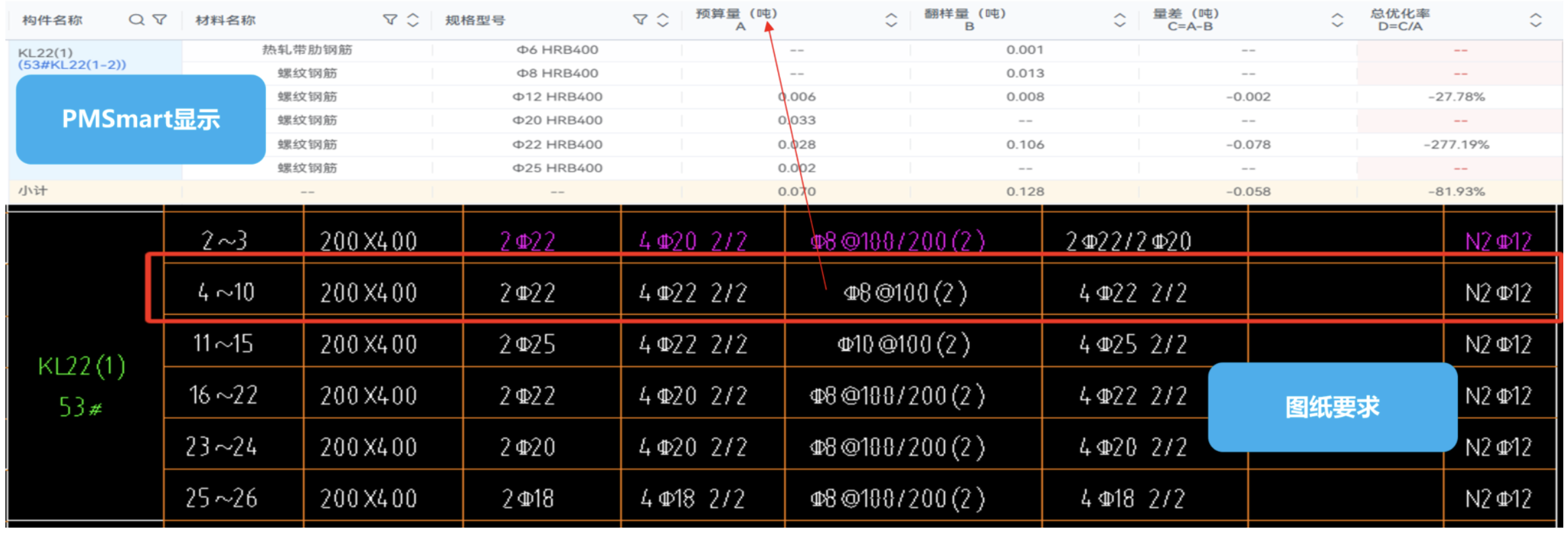

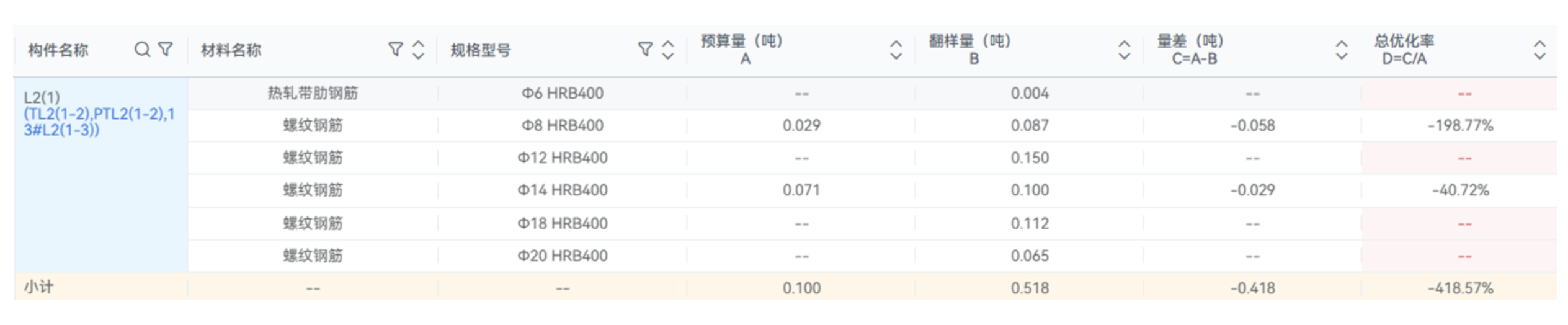

問題5:通過系統定位KL22預算鋼筋錯用問題,每層少算58kg,4-10層共少算0.406t。

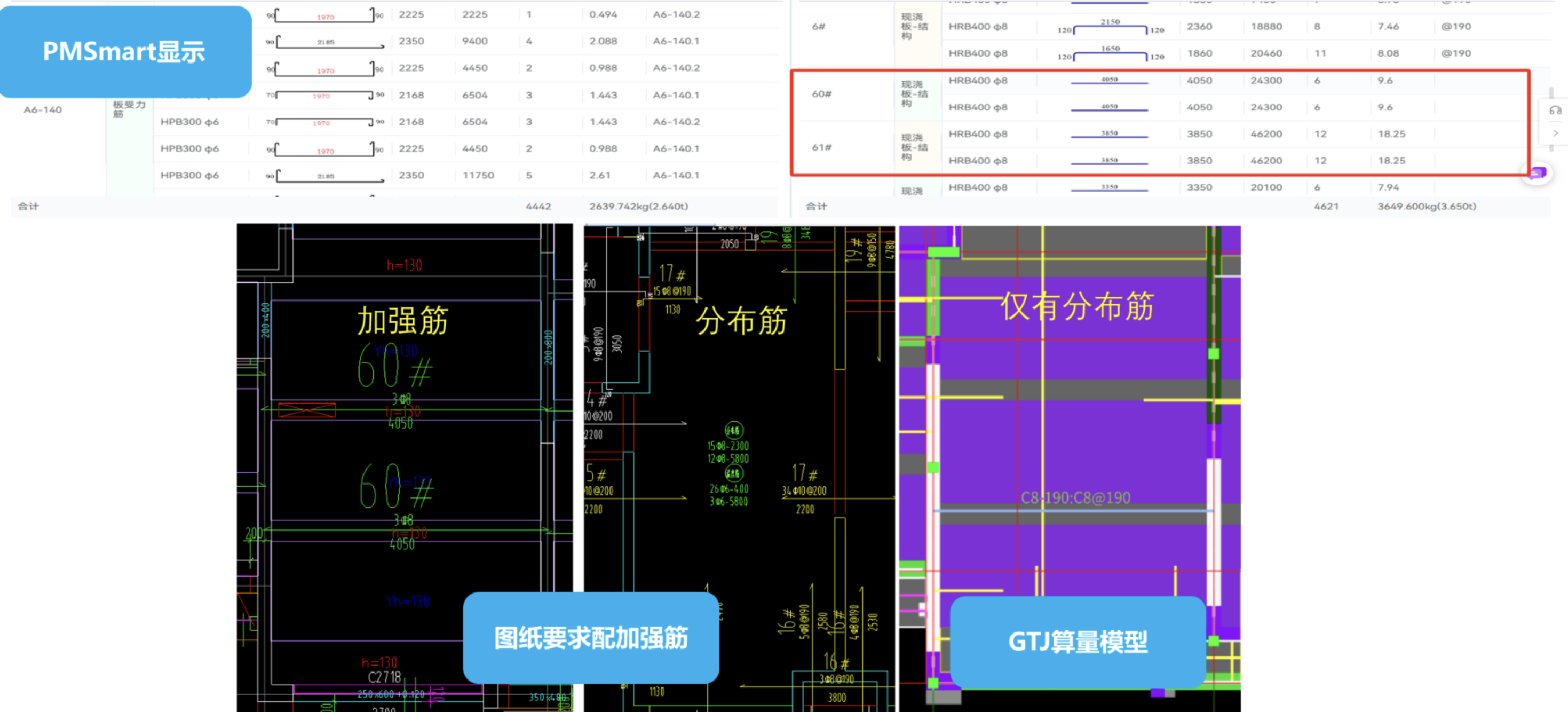

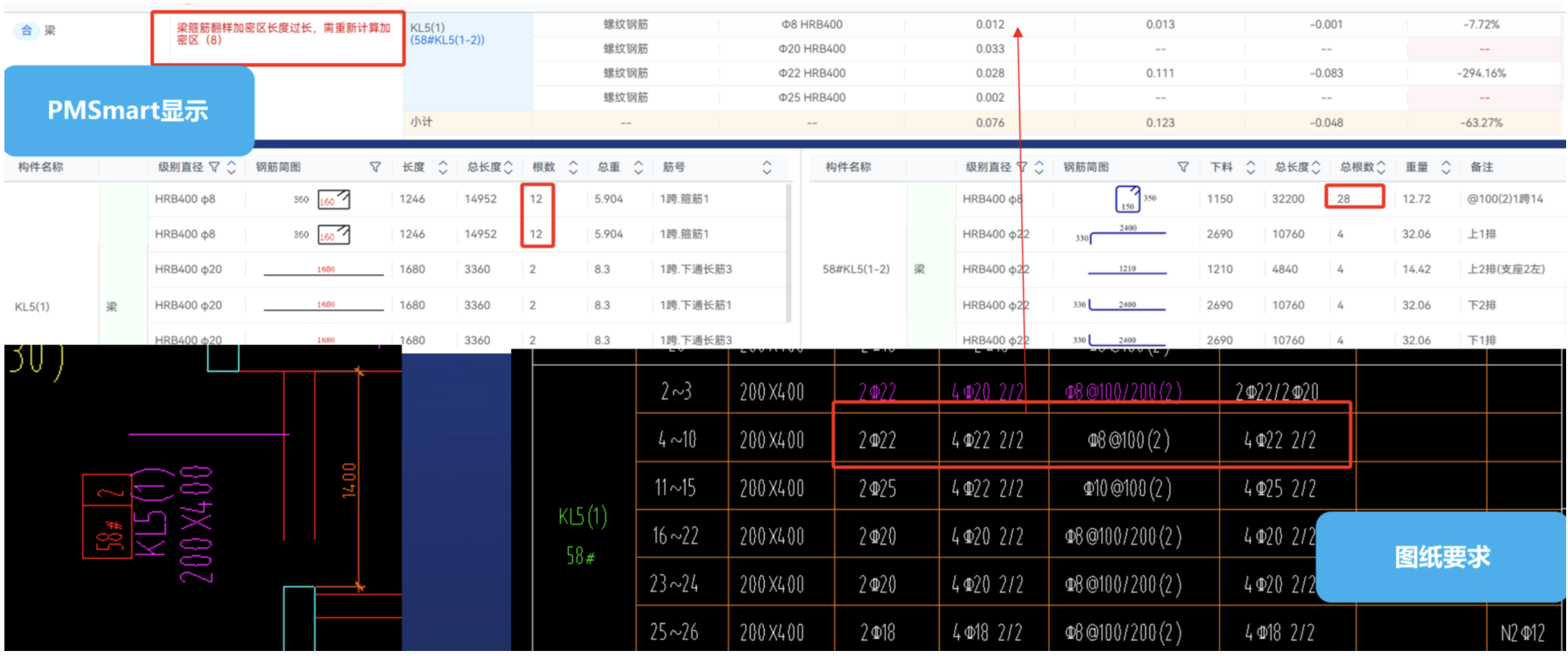

問題6:系統識別發現有8根梁加密區長度過長的問題,經圖紙對比判斷,預算加密長度問題。例如下圖:KL5,梁長1400,箍筋14根(兩根28根),全長加密;預算加密少。同時預算縱筋用錯樓層,本層少算48kg。總少算0.336t。
對板分析:
第4層標準層,板預算量比翻樣量少了1t,優化率為-38.26%
疊合板相交部位的加強鋼筋預算布置少,每層63KG,全樓約少了1.7t預算量
對墻分析:

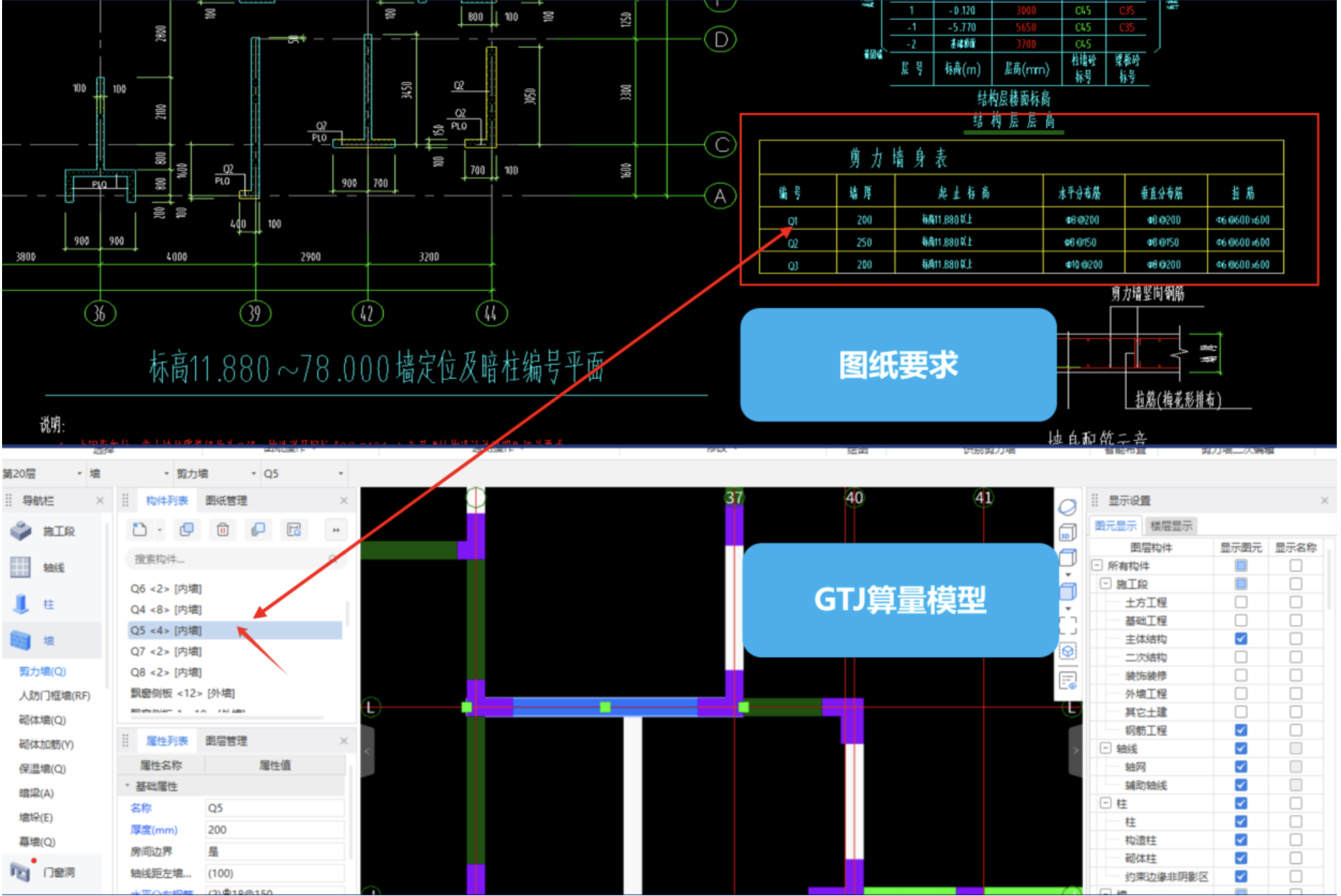

預算中標準樓層中墻布設錯誤,預算將1-4層的墻復制到了5層及以上的標準層,每層多算2.775t,全樓約省69.375t
整改結果:

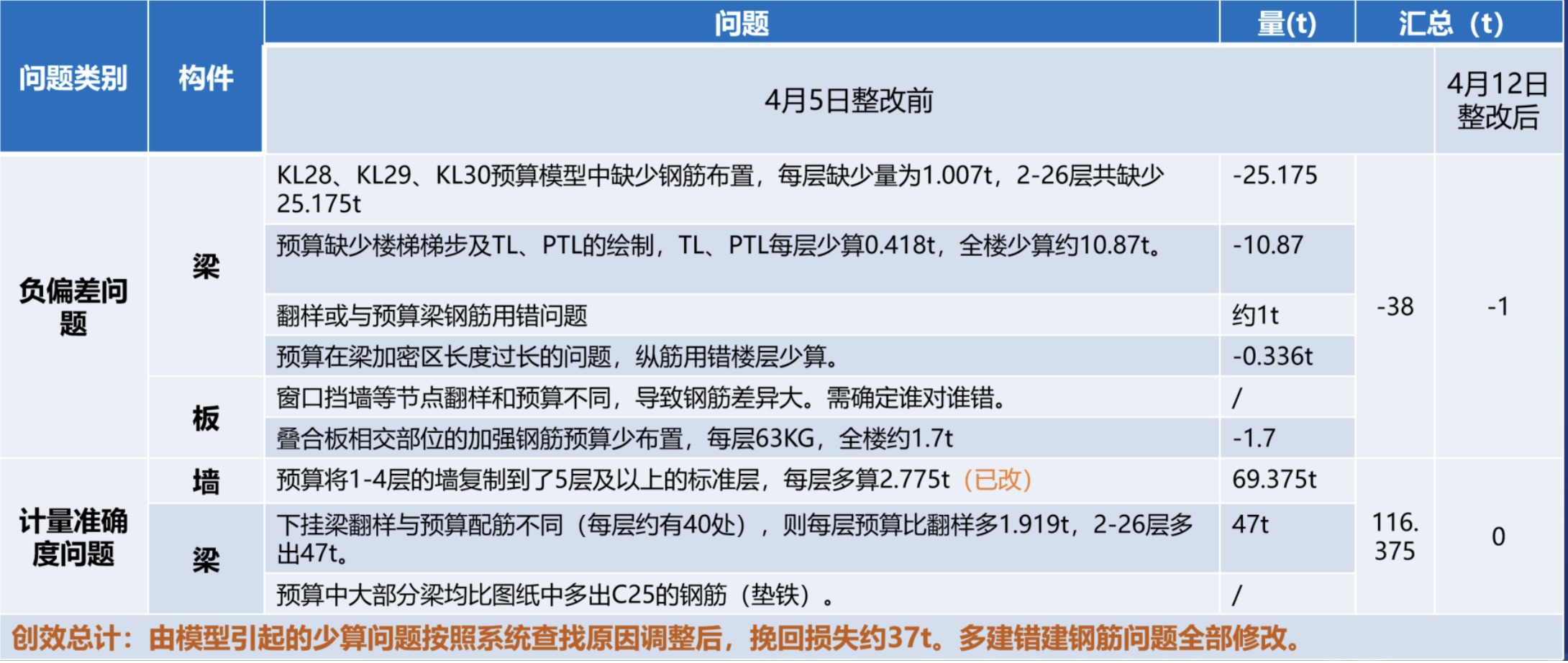

1#樓以4層及同構建層的鋼筋分析對比匯總
由于預算模型或勞務翻錯導致的鋼筋少算38t,按3800元/t計算,由此引發的經濟損失約14.5w元。(僅對少算匯總,多算錯算未匯總)。經按查找問題修改后,挽回?fù)p失約37t。
17#樓補充漏建模型后(詳見混凝土損耗管理分析漏建模型),鋼筋量也增加306t,同時找回?fù)p失116w

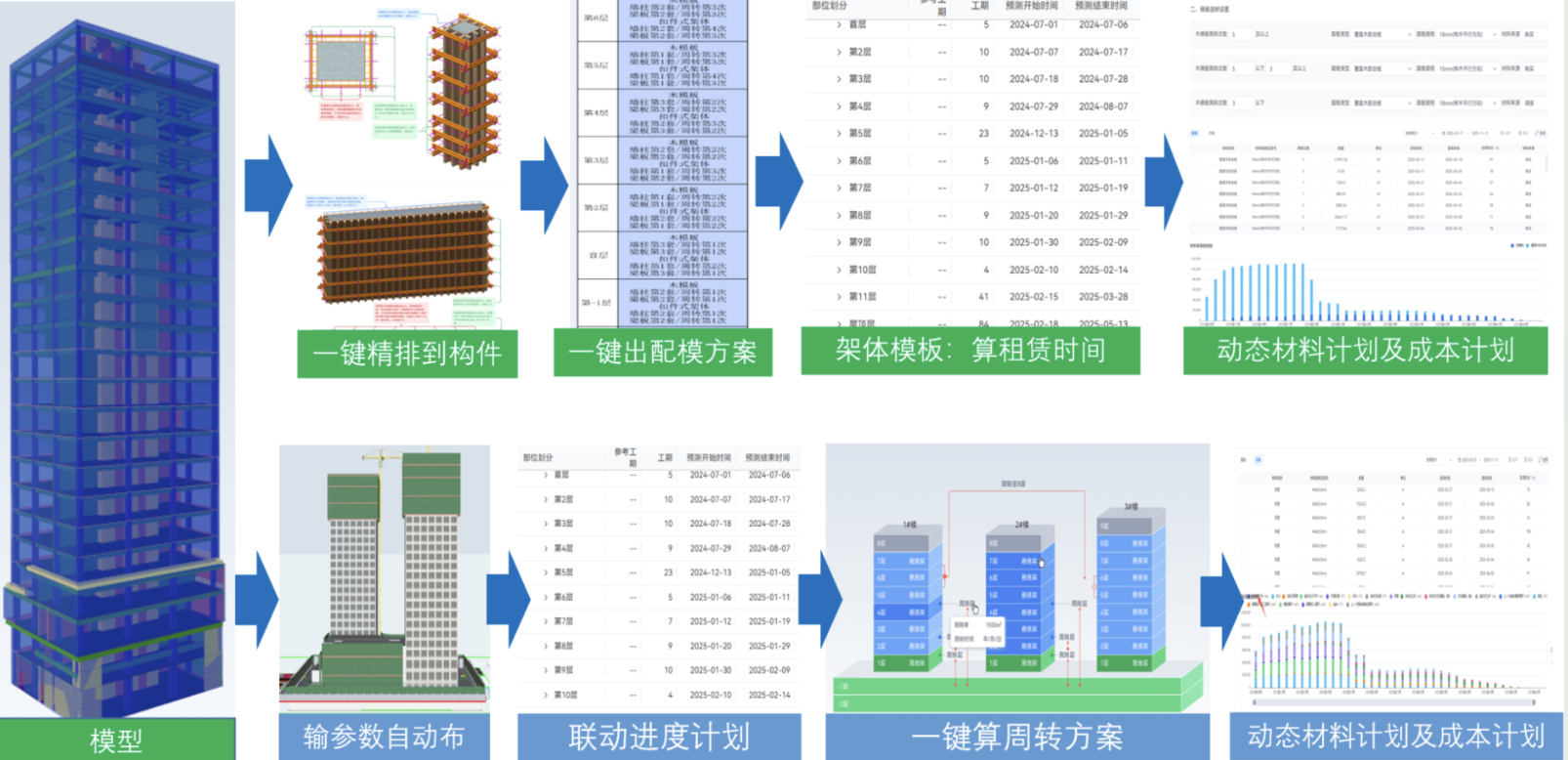

PMSmart 模板架體策劃應用

PMSmart中模板架體計算原理流程如下圖
PMSmart中模板內架計算
PMSmart中外架計算

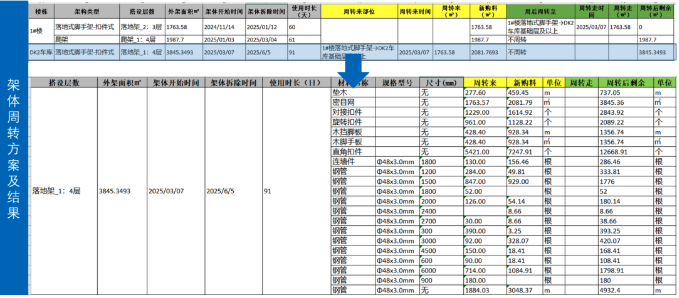

PMSmart架體周轉方案及結果輸出,導出表格
成本監控,聯動進度,實時進行租賃材料量及租賃時間的監控,成本是否超支的監控。

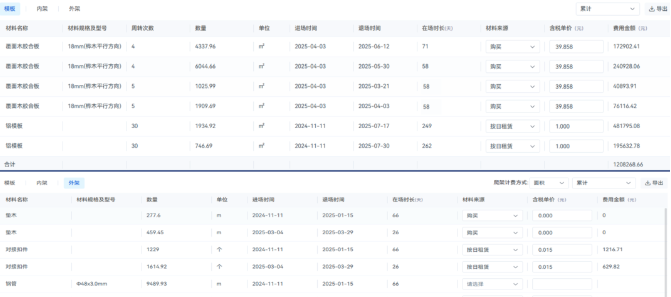

木模算量不僅計算出基礎量,同時加入了周轉損耗及切割損耗,讓用量策劃更精準;在租賃材控制,與進度兩棟進行進退場時間及量的把控,有效避免早到或晚到造成的誤工成本;同時聯動進度計劃進行成本是否超支監控,讓成本消耗有據可依。
PMSmart進度管理應用

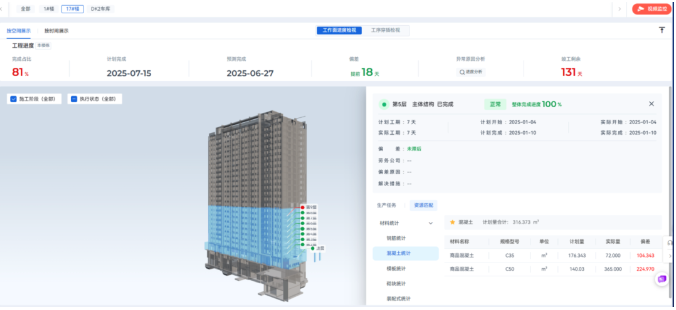

在PMSmart中,自動將項目的GTJ預算模型與進度計劃相關聯,各單體實時進度通過三維查看,直觀展示項目進度情況:

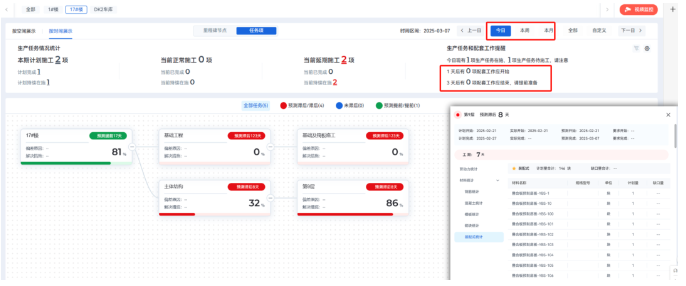

進度與資源聯動展現,每層樓需要的物資、勞務資源情況一目了然,有效避免因物資或勞務資源不足導致的延期:

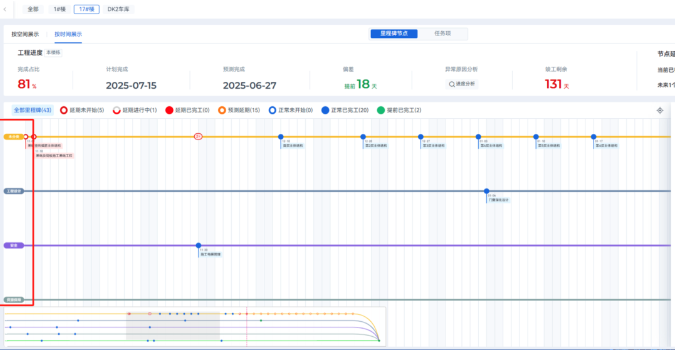

通過PMSmart日、周、月任務查看及檢視,每天生產任務及配套工作及時提醒,有效避免延期:

項目對PMSmart進度管理應用后的反饋:
通過PMSmart的進度管理,讓BIM模型+進度+資源聯動,幫助項目解決了很大部分進度管理難題,可以做到事前提醒、事中預警、事后報警;避免一天延期,就能幫我們節省4-6萬元成本。
PMSmart 寫在最后
PMSmart是項目經理的專屬工具,幫助項目提升精細化管理水平,并為項目帶來如下核心價值:
1、 管理提效:PMSmart以不增加崗位人員工作量為基本前提,借助AI算法和能力,自動連接項目主要業務數據,打通崗位壁壘,在提量測算、問題定位和原因分析等方面實現了效率和準確率的飛躍式提升。
2、 經濟創效:PMSmart通過鋼筋優化和損耗管理、混凝土損耗和過磅盈余管理以及周轉材需用策劃的全場景應用,實現項目決策煩惱少一點,項目利潤多一點。
3、 價值產出快:PMSmart通過輕量化應用和短路徑閉環,幫助項目最短時間內產出價值,過程及時決策和糾偏,最終達成精細化管理目標。
4、 風險防得?。?/span>在物資、勞務、和進度的風險防控方面,PMSmart通過PDCA循環管理手段,動態監控目標,自動發現偏差,及時提醒報警并給出解決方案,真正實現了從"經驗依賴"到"數據驅動"的跨越式管理轉型。
如果您的項目也想試用PMSmart,歡迎掃碼報名
不省錢不要錢
共28條評論
PMSmart

AI 助力,讓項目經理決策煩惱少一點,項目利潤多一點
已發表31篇文章
推薦關注換一換
頭條熱榜 換一換
- 【定額探究】這樣的定額含量合理嗎?
- 剛剛通知,密訓資料限時領!25 一造考試沖刺倒計時 107 天,吉林報名即將結束
- 2026版算量產品重磅升級!分享你的算量秘籍,即享限時專屬好禮~
- 福利拉滿 | 贏迪士尼、環球影城門票!建模局等你來~
- 項目?jī)H試用PMSmart一次,經濟效益提升約230萬
- 1 不是吧,居然還有人不會造價分析!
- 2 住建部:二級建造師可在全國范圍內執業!
- 3 城投公司董事長被帶走調查!
- 4 工地上常見措施筋,你要全了嗎?
- 5 一分鐘教你學好二次結構
- 6 為了更好地理解和應用 24 清單以減少爭議
- 7 住建部:因業績?cè)旒?,撤銷中國核工業第二二建設公司特級資質!
- 8 24計價標準中“工程量清單缺陷”調整合同價款的原則如何落地
- 9 EPC總價合同中,因設計優化導致部分清單項目未施工對應的費用,在工程結算中能否被扣減?
- 10 出國干工地,一年能掙多少錢?
- 11 工程人/造價人有專屬自己的DeepSeek!
- 12 中鐵、鐵建中標370億大工程!
- 13 互動有禮 | 1分鐘清標通關秘笈——清標小功能價值雙周學
- 14 AI識別!BIM安裝計量2026新體驗
- 15 新版《清單計價規范》發布!25年一造會更難嗎?
- 16 16節造價全專業課免費開放!從識圖到結算,突破年薪30萬+瓶頸
- 17 項目管控如何避免審減,變更、洽商、簽證深度剖析
- 18 財建 2004369 號文《工程價款結算暫行辦法》
- 19 三年賺百萬?海外工程高薪背后的秘密武器!
- 20 鋼筋算量總爭議?剪力墻設置是關鍵!
- 21 ?? ??結算總被審計卡脖子?今天教你精準調價,告別爭議!?? ??
- 22 以冠軍之名 共赴算量新征程
- 23 造價人必知!讓工程量清單編制飛起來,就用CAD快速看圖提取文字功能
- 24 中建千億平臺公司高管被查!
- 25 CAD計算面積?如何讓你的面積計算效率提升10倍!
- 26 檢查井算量3小時變3分鐘?市政造價老手的秘密武器被曝光
- 27 給水排水管道工程量計算-批量測量一鍵完成
- 28 結算被砍30萬?八成是栽在市政審計最常撕逼的6大爭議點
- 29 《建筑工程建筑面積計算規范》解讀樓梯工程量計算
- 30 樓梯算量總被質疑?3招讓你從“心虛”變“硬氣”!造價人必看實戰指南
- 31 定額到底是什么(精品)
- 32 變更和洽商記錄的要點,項目管控有依據
- 33 常規C10、C15、C20、C25、C30混凝土配合比
- 34 市政算量總加班?3秒搞定檢查井的“神技”要公開了!
- 35 審計問題整改認定標準
- 36 發包方故意拖延結算怎么辦?
- 37 GTJ2026 新版本!新體驗!
- 38 這些CAD圖紙繪制規范,讓你畫圖/改圖效率翻倍(畫圖經驗分享)
- 39 僅剩1地未發布一造報名通知!
- 40 新版清單計價標準關鍵變化解讀:6大變化+3條策略
- 41 從識圖到手算深度剖析電氣工程量計算技巧
- 42 又一大型特級建企扛不住了!
- 43 竣工圖繪制要點+結算編制技巧總結!
- 44 地下室電氣算量效率低?90%的人輸在這3步!
- 45 土建/安裝/市政全搞定!工程人必備的16節課,手把手教你成為造價高手
- 46 工程計價爭議18個典型案例分享
- 47 云計價-質控【指標檢查】重磅更新?。?!
- 48 2025一造考生注意!多地報名通道開啟,超全報考指南速
- 49 結算爭議如何避免?竣工圖編制潛臺詞大揭秘
- 50 防雷接地計價要點+電氣安裝手算方法
