平常心 2025-09-01 10:30:43 | 河南省 土建概算預算結算計價軟件GCCP | 62查看 2回答
關于工程量減少超過15%時,剩余部分工程量的綜合單價調整

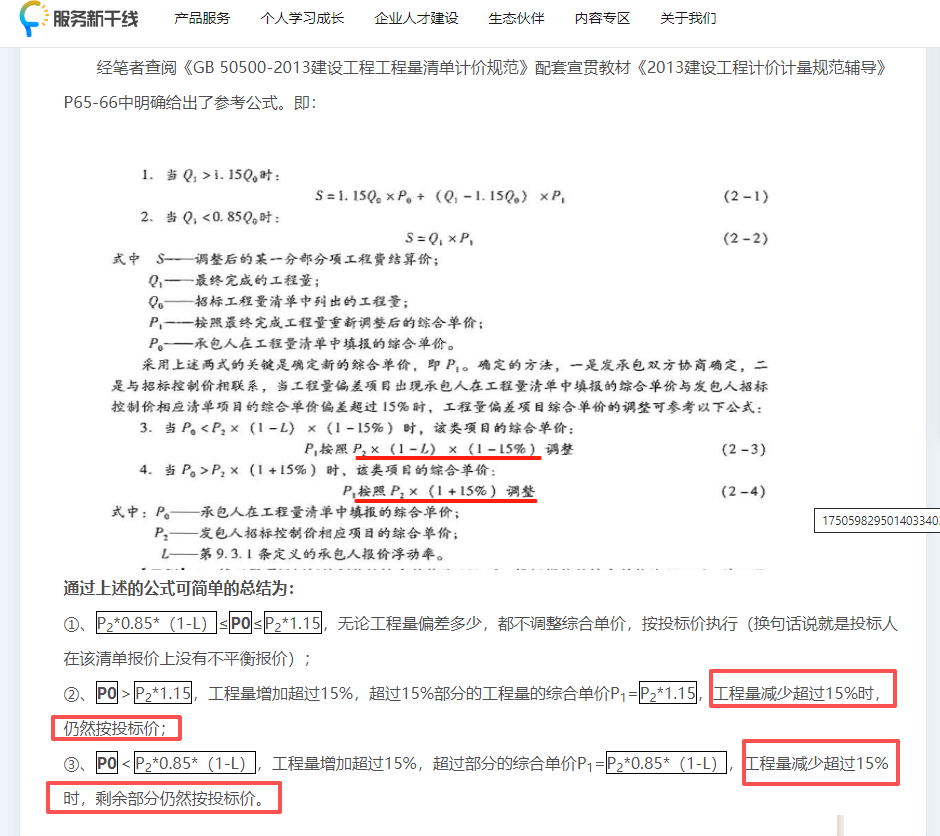

今天刷到一條廣聯達推送的文章,其中寫到合同沒有明確新綜合單價如何確定的,可參考相關規范,工程量超過15%的,新綜合單價按照招標控制價的上下區間P2*0.85*(1-L)≤P0≤P2*1.15確定新綜合單價,這沒問題,但是后面提到工程量減少超過15%的剩余部分都按照投標單價,這塊很不理解,難道不也應該按照招標控制價的上下區間確定新綜合單價嗎?
比如中標工程量100m2,實際工程量80m2,招標單價10元/m2,投標單價12元/m2,如果按照上文理解,那實際結算價就應該是80*12=960元,如果按照招標控制價區間來確定:80*10*1.15=920元,如果按照招標控制在區間確定新綜合單價好像又不符合減少超過15%的剩余部分綜合單價應該上浮的說法?應該怎么理解呢。
附上鏈接 “工程量偏差到底怎么調整綜合單價-服務新干線頭條 (fwxgx.com)”
全部回答
(2)
首答僅用{{minutesHtml}}
-
這是法盲植入規范的一條證明法盲的證據,清單計價綜合單價結算時不能調整,這是最基本的原則,但法盲必須要破壞這一原則以證明其法盲本色。
2025-09-01 10:39:57
-
截圖中(工程量減少超過15%時,剩余部分仍然按投標價)錯誤。
十五、發承包雙方應當在施工合同中約定合同履行期間應予計算的實際工程量與招標工程量清單中的工程量出現偏差時調整綜合單價的原則。合同中沒有約定時,工程量出現偏差幅度超過±15%的,可調整綜合單價。當增加15%以上時,增加部分的工程量的綜合單價應當調低;當減少15%以上時,剩余部分的工程量綜合單價應當調高。措施項目費應當隨工程量變化作相應調整。并調整合同價款。
