梁工 2025-08-27 15:02:10 | 廣東省 市政 | 28查看 1回答
大佬們,廣東省袖閥管注漿怎么套清單定額?
全部回答
(1)
首答僅用{{minutesHtml}}
-
您好!根據您提供的技術文檔截圖中的詳細參數,這屬于非常典型的“袖閥管后退式分段注漿”工藝。在廣東省的清單計價體系中,套用定額需要將這個過程分解為幾個核心步驟,分別對應相應的定額子目。
核心思路:
袖閥管注漿的施工主要包含三大步驟:鉆孔、下袖閥管、注漿。此外,您截圖中的“澆筑套殼料”是袖閥管工藝特有的關鍵步驟,也需要單獨考慮。
廣東省定額套用建議(基于《廣東省房屋建筑與裝飾工程綜合定額(2018)》):
您需要重點關注 第二章 地基處理與邊坡支護工程 中的相關子目。
成孔(鉆孔)
理由: 您的孔徑是110mm,小于150mm,因此直接套用“孔徑150mm以?xún)?nèi)”的子目是合適的。該子目計量單位為“m”,按實際鉆孔深度計算。
注意: 定額中已綜合考慮了不同鉆機、泥漿護壁等因素,您無需再單獨計算泥漿制作、運輸?shù)取?/p>

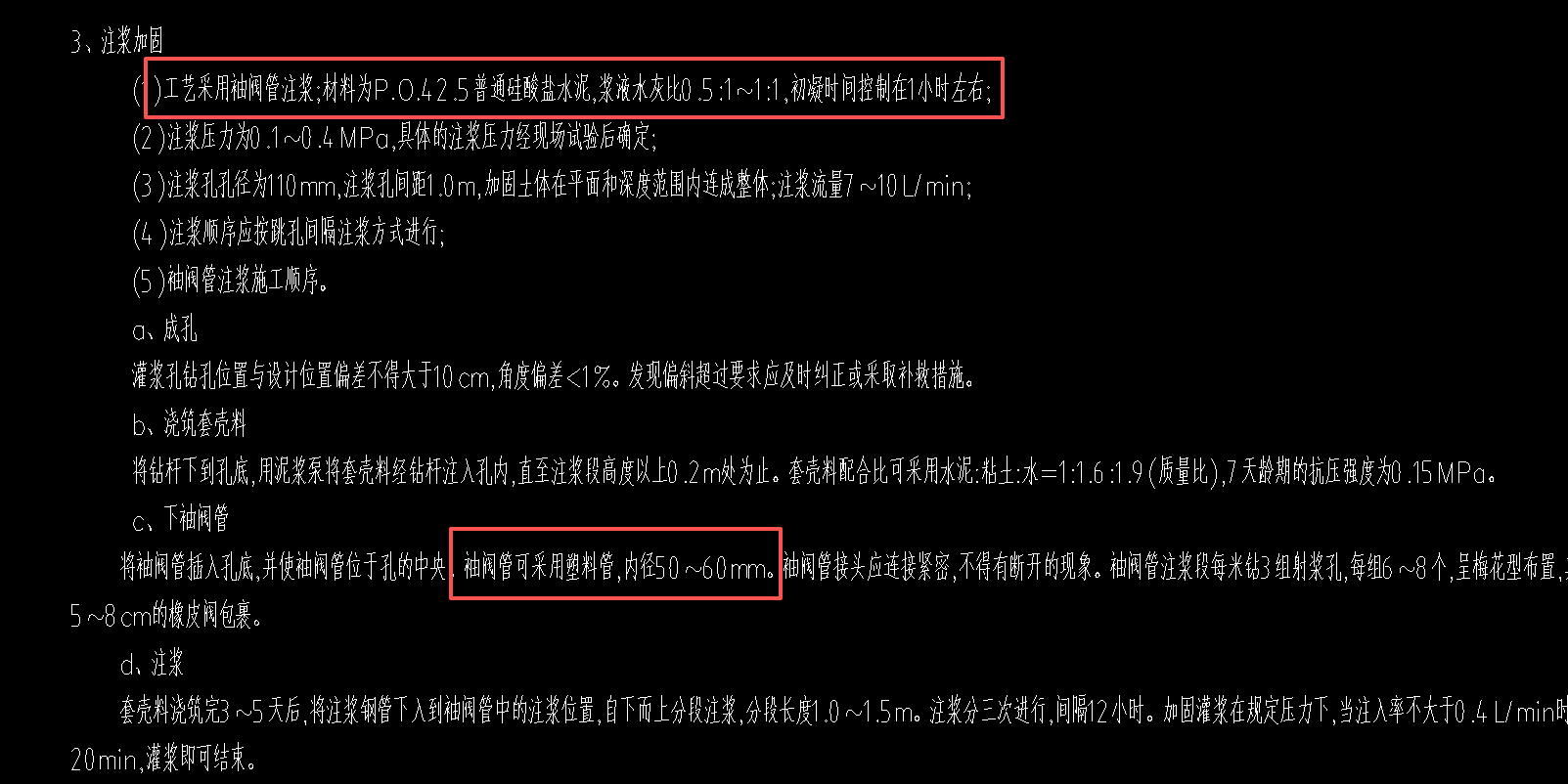

對應工序: 截圖中描述的“成孔”,孔徑為110mm。
推薦定額子目: A2-3-27 土層 鉆孔 孔徑(mm以?xún)?nèi)) 150
袖閥管制作與安裝
理由: 這是最直接的對應子目。定額中的“袖閥管”與您圖片中“塑料管,內徑50~60mm”的描述完全吻合。該子目計量單位為“m”,按實際安裝的袖閥管長度計算。
注意: 此子目通常不包括袖閥管本身的材料費。管材費需作為未計價材料,根據市場價格另行計算并計入。您在詢價時,要明確是“塑料袖閥管”。
對應工序: 截圖中描述的“下袖閥管”,包括插管、連接、確保位置居中。
推薦定額子目: A2-3-44 注漿管 安裝 袖閥管
注漿(核心工序)
理由: “分層注漿”或“分段注漿”子目最能體現袖閥管后退式注漿的工藝特點,與您描述的“自下而上分段注漿,分段長度1.0~1.5m”完全一致。該子目計量單位為“m3”,按實際注入的水泥漿體積計算。
關鍵調整:
材料換算: 定額中的漿液配比是綜合取定的,您必須根據設計參數(水灰比0.5:1~1:1)進行材料換算。在計價軟件中,將定額中默認的水泥、水的消耗量,調整為您實際計算出的用量。
以水灰比0.6:1為例: 計算每立方米漿液的水泥和水的用量,然后在子目下替換材料價格。
對應工序: 截圖中描述的“注漿”,采用水泥漿,分段、分次進行。
推薦定額子目: A2-3-49 壓漿 分層注漿
套殼料澆筑(特殊工序)
方式一: 套用 A2-3-49 壓漿 分層注漿 或其他注漿子目,然后進行劇烈的材料換算,將漿液材料改為套殼料(水泥、粘土、水),并調整配合比。這是最常見的做法。
方式二: 將其視為一種特殊的“回填”或“灌注”項目,參考類似工藝的子目,辦理現場簽證,根據實際發生的人工、材料、機械耗量進行補充計價。這種方式更準確但更繁瑣。
對應工序: 截圖中描述的“澆筑套殼料”,并給出了具體的配合比(水泥:粘土:水=1:1.6:1.9)。
推薦定額子目: 此項在標準定額中可能沒有完全匹配的子目。通常有兩種處理方式:
建議: 優先采用方式一,在注漿子目下徹底替換材料為套殼料。
- 清單組價示例(模擬):
在GBQ或斯維爾等計價軟件中,您可以這樣組織:
清單項1: 注漿鉆孔
項目特征描述: 土層鉆孔,孔徑110mm,泥漿護壁...(按截圖描述)
定額子目: A2-3-27 (根據深度調整)
清單項2: 袖閥管安裝
項目特征描述: 塑料袖閥管,內徑50-60mm,接頭連接緊密...(按截圖描述)
定額子目: A2-3-44
未計價材料: 塑料袖閥管 ××× 元/米
清單項3: 分層注漿(水泥漿)
項目特征描述: P.O 42.5普通硅酸鹽水泥,水灰比0.5:1~1:1,注漿壓力0.1-0.4MPa...(按截圖描述)
定額子目: A2-3-49
材料換算: 調整水泥、水的用量至設計水灰比。
清單項4: 套殼料澆筑
項目特征描述: 套殼料灌注,配合比水泥:粘土:水=1:1.6:1.9(質量比)...
定額子目: A2-3-49 (或其他注漿子目)
材料換算: 完全替換定額中的漿液材料為套殼料(水泥、粘土、水),并嚴格按配合比調整消耗量。
- 重要提示:
現場試驗: 定額是標準,但您截圖中也提到“具體的注漿壓力經現場試驗后確定”。這意味著最終的實際注漿量(m3)可能會與理論值有出入。施工過程中一定要做好記錄和簽證,如果實際注漿量超過定額規定的正常損耗范圍,可以向業主申請據實調整。
跳孔注漿: 注漿順序(跳孔間隔)可能會影響工效,但定額已綜合考慮了正常的施工組織流程,一般不需要因此調整定額系數。
最終依據: 最權威的依據是您的施工圖紙?jiān)O(shè)計說明和《廣東省房屋建筑與裝飾工程綜合定額(2018)》的計算規則和章節說明。以上建議是基于通用規則和您提供的參數給出的最佳匹配方案。
希望以上詳細的分解能幫助您準確套價!
