廣東定額工期
請問,我外立面清洗外墻工程量是1000平的話,那這個綜合腳手架里邊的腳手架使用費定額的工程量是不是1000*30(現場實際搭拆天數)*0.15;
全部回答
(1)
首答僅用{{minutesHtml}}
-
建議:

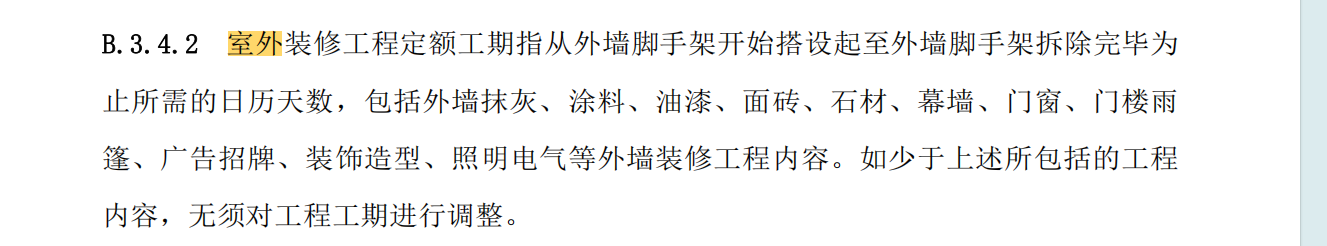

外立面清洗不適用“室外裝修工程”的定額工期(B.3.4.2) 來計算腳手架費用。
綜合腳手架的工程量通常是建筑面積,不是外墻清洗面積乘以天數。
對于外立面清洗所需的措施費(腳手架或吊籃):確定施工方案(使用吊籃還是腳手架?)。
若使用吊籃(推薦、常用):工程量(安裝拆卸):按項或按長度。
工程量(使用):按臺班計。臺班數 = 吊籃數量 * 實際使用天數(每天按若干臺班計,通常1天=3臺班或按合同約定)。
套用《廣東省房屋建筑與裝飾工程綜合定額》中的“A.22 垂直運輸及超高增加”章節下的“懸掛吊籃”相關子目。
若必須搭設腳手架(較少見):按批準的施工方案計算腳手架搭設的水平投影面積或立面面積。
套用《廣東省房屋建筑與裝飾工程綜合定額》中的“A.21 腳手架工程”章節下的相應單項腳手架子目(如外腳手架)。
這些子目通常包含搭拆和一定期限的使用費。超過基本使用期時,超期使用費需另行計算,按腳手架搭設的工程量(面積)乘以超期天數乘以定額規定的超期使用費單價(元/100㎡·天 或類似單位)計算。這個單價才是與時間直接掛鉤的。
核心要點: 清洗1000㎡的費用不是用清洗面積乘以一個估算天數再乘以一個臆測系數(0.15)。而是根據具體選用的措施(吊籃或腳手架),按定額規定的工程量計算規則(臺班或面積)和相應子目的單價來計算。時間(天數/臺班數)是計算措施使用費(如吊籃臺班費、腳手架超期使用費)的重要因素,但必須結合正確的工程量和定額單價。
