戒 2025-05-21 09:30:00 | 廣東省 安裝概算招投標施工資料 | 121查看 1回答
關于投標報價下浮問題。
項目評審審計后164W,第一次報價159W,這個159W用EXCL表格修改的,綠色措施費沒有下調還按164W的綠色措施費計取嗎?其他只修改了綜合單價,下調導了159.請問是這樣下浮嗎?還是說在軟件里可以操作?增加下浮后的造價與下浮前的造價對比?;蛘哂袥]有知道下浮過程是怎么回事?感謝大神。
2025-05-21 09:40:07 補充
全部回答
(1)
首答僅用{{minutesHtml}}
-
已采納

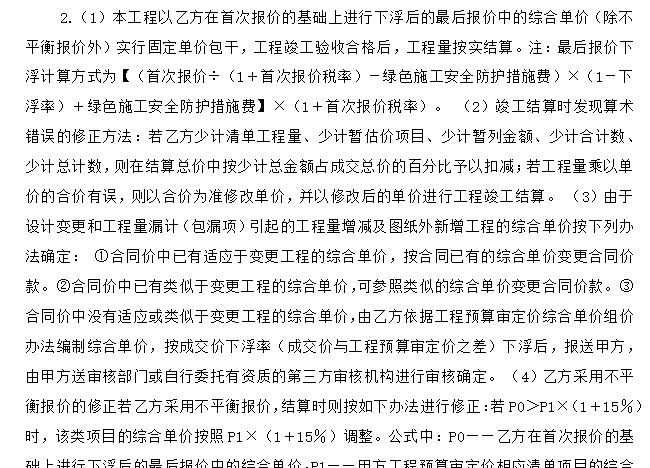

159W是總價下浮,那綠色措施費當然也是在下浮之列啊
