重慶18定額,總說明中第3條:本定額已包括材料、成品、半成品從工地倉庫、現場堆放地點或現場加工地點至操作或安裝地點的水平運輸。請問下怎么理解這句話,如果材料的工地倉庫比較遠,單獨計算二次轉運嗎?定額中只是說含了,但沒有說具體的遠近距離。
全部回答
(4)
首答僅用{{minutesHtml}}
-
一般定額的總說明會有描述,針對不同的材料定額包含的距離
2019-03-01 10:25:06
-
有具體距離,你沒看完總說明的
2019-03-01 14:33:49
-

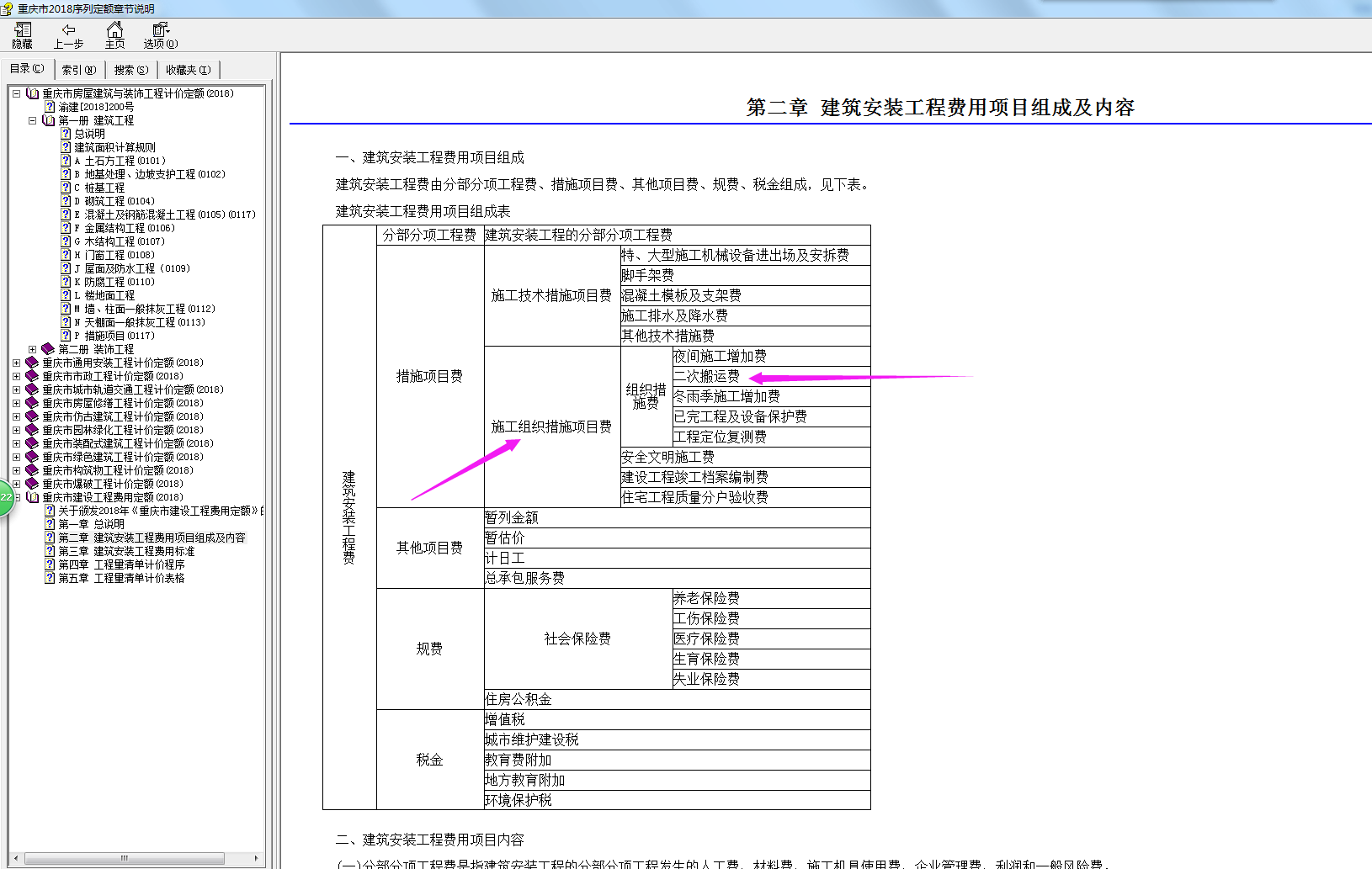

重慶2018定額, 二次搬運費已經含在施工組織措施費中了
2019-03-01 15:26:33
-
這句話的理解:
1、本定額編制時,考慮材料、成品、半成品從工地倉庫、現場堆放地點或現場加工地點至操作或安裝地點的水平運輸費用;
2、材料的二次轉運主要是指材料場內轉運,一般不包含場外轉運;
3、施工時材料價格需包含材料運輸費用,也就是說,我們做預算或結算時的材料價格中加入運輸費用。
