造價信息差額調整法的使用
老師你好,我想問下關于造價信息差額調整法調材料價差的問題,合同約定可以采用造價信息差額調整法對材料進行調差,基準價是投標當期的信息價,風險系數是5%,投標當期信息價為500元,投標價為480元,采購價是530元,采購當期的信息價為520元,請問是否滿足調價條件?若滿足,調整后應該是多少錢?最好提供下計算過程,謝謝。
補充問題:我不知道具體是以采購單價和基準價對比,還是以采購當期的信息價和基準價對比?
全部回答
(10)
首答僅用{{minutesHtml}}
-
明顯不能調價,520-500=20/500=4%<5%
2018-11-30 16:22:28
-
不能調價,風險系數:520-500=20/500=4%<5%。
2018-11-30 22:22:28
-
投標單價低于基準價,按基準價算:
520元(采購期信息價)÷500元(基準價)-1=4% (增加系數)
<5%,不予調整。
2018-11-30 23:24:07
-
很感謝兩位專家的回復,但兩位專家的意見不一致,還是很糊涂。
2018-12-11 14:43:19
-
不能調價,調價依據是投標當期和采購當期信息價之間差值占投標當期比例來判斷是否滿足調價約定,520-500=20/500=4%<5%,如果按投標價去判斷,容易造價惡意競標
2019-02-15 16:21:32
-

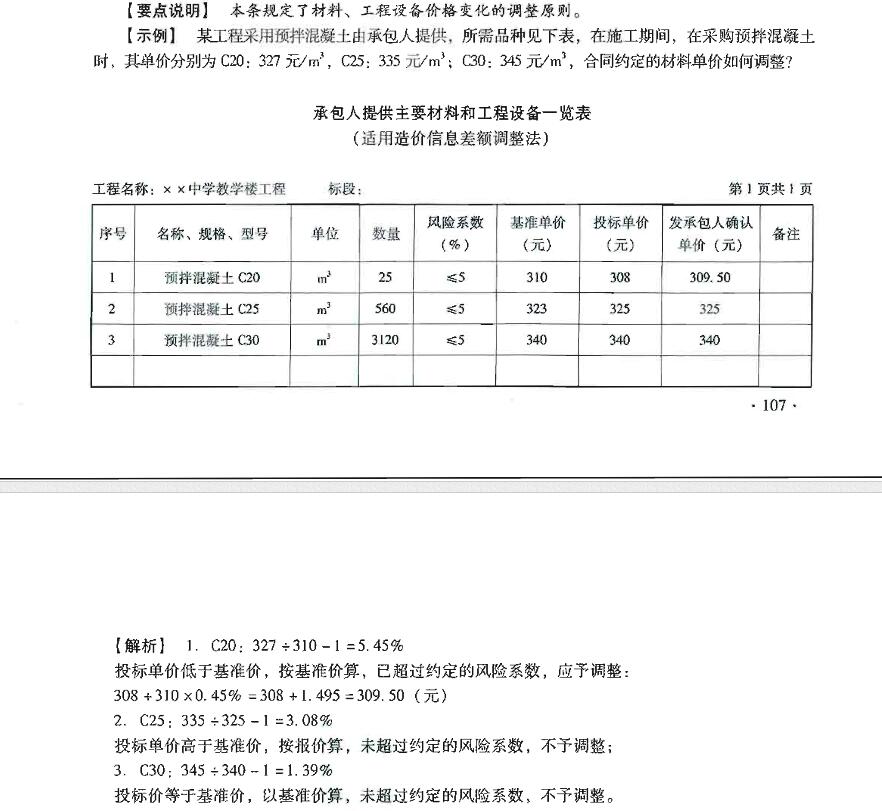

你這張圖在哪里個規范看的呢?
2020-04-12 20:28:54
-
首選不論價格上漲還是下跌,都有個區間不調整,這個區間就是500*1.05 和480*0.95 只要采購價在這個區間范圍內均不予調整, 高于高值 , 低于低值都需要調整。 很明顯采購價520元介于456和525之間,所以不調整,假如采購價是550元,哪么價差就是550-525=25元 ,實際材料價格就是480+25=505元,假如采購價是460元,哪么價差就是480-460=20元,實際材料價格就是480-20元=460元。
2021-01-14 10:52:23
-
520/500-1=0.04小于0.05,不需要調價
2021-05-29 16:20:38
-
我認為根據清單規范來說造價信息調差法跟你實際采購價格沒關系,造價信息當期價格上漲價了,以當期信息價與基準價*1.05的價差+投標報價=當期結算材料價格,因為合同約定的風險范圍也是投標報價和投標當期的信息價為準,超過基準價的部分按當期信息價調整。以當期采購價格作為基數就沒必要叫《造價信息差額調整法》了。
2022-07-07 22:00:10
-
我想問下根據信息價調差法與系數調差法,如果在5%以下或者系數調差后有比投標價格還低超過百分之5或者還低,這種情況需要在投標價的基礎上進行扣減嗎?因為在工程量清單計價規范中只說了如果系數調差增加或者信息調差增加百分之5以上應在投標價的基礎上進行增加而中間上下百分之5范圍內由承包人承擔風險之外由發包人承擔風險是否意味就算低了也不用扣減投標價因為是發包人承擔該處風險?
